⌂ Главная / Расход, толщина торкретирования и дозировка фибры
Расход, толщина торкретирования и дозировка фибры
Старший инженер
- Дата:
- Время:
Толщина торкретирования — это суммарная толщина слоёв торкрет-бетона, который по определению наносится послойно (Руководство М10.1/06, Приложение 1, стр. 30): типовой слой за один проход составляет 20–40 мм, а покрытие толще 20–25 мм укладывают не менее чем в два слоя (там же, п. 7.3.8, стр. 14). Поэтому расход материала считают по слоям: миллиметры переходят в кубометры в деле, кубометры — в мешки сухой смеси и килограммы фибры, а те — в число смен работы установки. Фибра ложится на тот же объём и попадает в ту же заявку, что и смесь. В первом полугодии 2026 потребление сухих строительных смесей в России упало на 16% год к году (retail.ru, 23.07.2026), и на таком рынке перерасход на объекте становится темой разговора с заказчиком. Здесь мы посчитаем заявку целиком: строку смеси, строку фибры и график смен, с нормируемыми потерями внутри формулы. Каждый множитель цепочки показан с происхождением: норматив, паспорт смеси или замер на объекте.
Ключевые выводы
- Прораб выходит из статьи с двумя строками заявки на один объект: мешки сухой смеси и килограммы фибры, посчитанные на один и тот же объём в деле, с отскоком волокна внутри расчёта.
- В заявку идут два разных числа толщины: проектное покрытие даёт объём и мешки, максимум за проход — количество слоёв и график смен; при покрытии толще 20–25 мм слоёв минимум два.
- Нормируемые производственные потери на отскок стоят внутри формулы расхода и отсчитываются от объёма исходной смеси: 25% при сухом методе торкретирования и 15% при мокром, поэтому массу в деле делят на 0,75 или на 0,85.
- Фибра проверяется по тракту установки до закупки партии: внутренний диаметр раствороподающего рукава для подачи волокна — не менее 50 мм и не менее двух длин фибры.
- Расчёт подтверждается на объекте: расхождение остатка смеси с расчётным больше 10% после первой смены — сигнал пересчитать дозировку и технику нанесения.
Снабженец приходит за одной цифрой: сколько килограммов фибры заказать. Дорога к ней идёт через толщину, потому что дозировка волокна задаётся на кубометр смеси, а кубометры берутся из площади и толщины покрытия с учётом деления на слои. Пока толщина не назначена и не разложена на проходы, объёма нет — без объёма не считаются ни мешки, ни килограммы.
Цепочка расчёта в статье устроена так: миллиметры → число слоёв → кубометры в деле → мешки сухой смеси и килограммы фибры → смены работы установки. Фибра проходит по ней тем же маршрутом: сначала объём, затем дозировка на кубометр, затем поправка на отскок волокна, затем упаковки. Отдельная строка в заявке у фибры своя, отдельный объём под неё не считают.
Межслойный интервал входит в ту же цепочку. Он решает, лягут ли два слоя в одну смену или растянутся на две, а смены превращают заявку в график поставки материала на площадку.
Что мы пройдём:
- Назначим толщину по нормативной вилке и разведём проектную толщину покрытия и толщину за один проход.
- Разделим покрытие на слои и поставим межслойный интервал под свой контекст: общегражданский объект, тоннель или ремонт.
- Переведём миллиметры в кубометры и мешки, положив нормируемые потери внутрь формулы.
- Проверим фибру по тракту: длину и диаметр волокна против DN раствороподающего рукава и сопла.
- Возьмём дозировку фибры для торкретирования и пересчитаем процент от массы смеси в килограммы и упаковки.
- Соберём обе строки в одну заявку на сквозном примере: свод и стены выработки 180 м², 80 мм в два слоя, мокрый метод, стальная фибра.
- Переведём объём в смены и проверим факт на объекте — замером фактической толщины и сверкой остатка после первой смены.

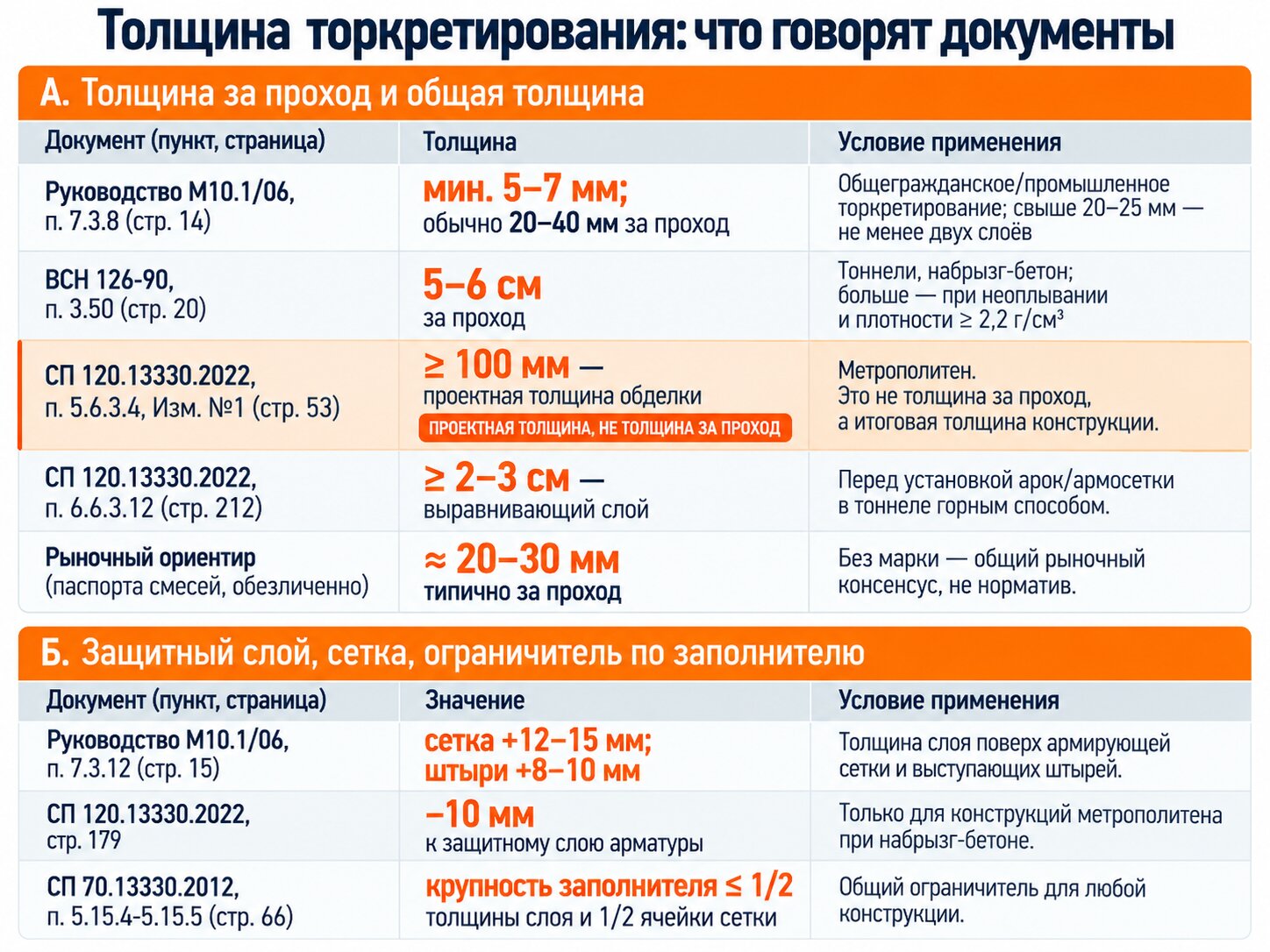

Толщина торкретирования по нормативам: стена, свод, покрытие по сетке

Толщина торкретирования различается по документу и условию применения — 20–40 мм в общегражданском торкретировании (Руководство М10.1/06) против 50–60 мм в тоннелях (ВСН 126-90).
Толщина торкретирования держится на двух независимых числах: сколько миллиметров требует конструкция по проекту и сколько миллиметров удерживается на поверхности за один проход сопла. Первое число берут из документа по типу объекта, второе задают технология и паспорт смеси. Единой вилки на все случаи в нормативах нет: обделка станции метрополитена, крепление горной выработки и ремонтный слой по сетке в цеху нормируются разными документами и разными пунктами.
| Документ и пункт | Что нормирует | Значение | Когда это ваша строка |
|---|---|---|---|
| СП 120.13330.2022 «Метрополитены», п. 5.6.3.4 | конструктивная толщина обделки | не менее 100 мм | своды и стены обделки тоннелей и станций метрополитена из набрызг-бетона |
| СП 120.13330.2022, п. 6.6.3.12 | выравнивающий слой перед установкой арок и армосетки | не менее 20–30 мм | сооружение тоннеля горным способом |
| СП 120.13330.2022, требования к защитному слою арматуры | защитный слой арматуры | допускается уменьшить на 10 мм против обычного бетона | конструкции метрополитена при набрызг-бетоне |
| Руководство М10.1/06, п. 7.3.12 (стр. 15) | перекрытие арматуры слоем | сетка — 12–15 мм, выступающие штыри — 8–10 мм | торкретирование по сетке |
| СП 70.13330.2012 «Несущие и ограждающие конструкции», п. 5.15.4–5.15.5 | крупность заполнителя и наплывы относительно слоя | не более 1/2 толщины слоя | общестроительные торкрет-работы, действующая опора |
| ВСН 126-90 «Крепление выработок набрызг-бетоном и анкерами», п. 3.14 | крупность зерна по толщине покрытия | покрытие до 50 мм — зерно до 10 мм, 50–100 мм — до 15 мм, предел 25 мм | подземные выработки |
| СП 72.13330.2016 «Защита строительных конструкций от коррозии», п. 18.4а | число слоёв и толщину каждого слоя | устанавливает проектная документация | ремонт и восстановление конструкций |
Строку «толщина» в заявке берут из той строки таблицы, которая описывает ваш объект. Карточка смеси даёт одну усреднённую рекомендацию сразу на все поверхности, и для заявки этого мало. Смежные требования к остальным этапам собраны в полном разборе нормативных требований к торкретированию по этапам работ.
Проектная толщина и толщина за проход — разные числа
Своды и стены обделки тоннелей и станций метрополитена из набрызг-бетона норма держит на уровне не менее 100 мм; сборные железобетонные блоки для той же задачи — 150 мм, монолитный бетон — 200 мм (СП 120.13330.2022, п. 5.6.3.4). Сто миллиметров описывают готовую конструкцию после набора прочности. За один проход сопла столько набрызг-бетона на своде не удержится: свежая смесь оплывает под собственным весом раньше, чем схватится.
Отсюда и растёт ошибка в заявках. Прораб видит в проекте 100 мм, подставляет их в расчёт как толщину слоя, получает объём и срок под одно нанесение. На площадке смена уходит на первый проход, потому что покрытие набирается несколькими слоями. СП 72.13330.2016 закрывает вопрос прямо: число слоёв торкрет-бетонного покрытия и толщину каждого слоя устанавливает проектная документация исходя из общей толщины (п. 18.4а). Если в проекте указана только суммарная толщина, деление на слои считает исполнитель и согласовывает с технадзором до начала работ.
В заявке эти числа занимают разные строки. Проектная толщина умножается на площадь и даёт объём в деле — из него растут мешки смеси и килограммы фибры. Толщина за проход определяет, сколько раз оператор пройдёт эту площадь, то есть график смен и межслойные интервалы.
Признак верного назначения толщины: число укладывается в вилку документа по вашему типу объекта и делится на целое количество слоёв, каждый из которых не превышает максимум за проход для выбранного метода и положения поверхности. Покрытие, перешагнувшее порог правила двух слоёв, считается минимум в два прохода; остаток миллиметров уводят в первый слой, чтобы финишный остался тонким и ровным.
Защитный слой над арматурой и покрытие сетки
При торкретировании по сетке слой перекрывает саму сетку на 12–15 мм, а выступающие концы анкерных штырей — на 8–10 мм (Руководство М10.1/06 по торкрет-бетону, ЦНИИПромзданий, 2007, п. 7.3.12, стр. 15). Эти миллиметры идут сверх конструктивного сечения: сетку сначала утапливают в торкрет-бетон, затем набирают проектную толщину. Оголённый пруток на поверхности даёт ржавые потёки после первой зимы и отслоение покрытия по контуру.
Металл под слоем работает, пока защитный слой выдержан по всей площади, включая узлы крепления сетки и места нахлёста карт. На своде и во внутренних углах толщину набирают тяжелее, чем на ровной стене: там слой недобирают, там же его и вскрывают при контроле.
Для конструкций метрополитена норма делает послабление: при использовании набрызг-бетона толщину защитного слоя арматуры допускается уменьшить на 10 мм по сравнению с обычным бетоном (СП 120.13330.2022, требования к защитному слою арматуры). Послабление привязано к области применения документа — метрополитены. Промышленный цех, гидротехническое сооружение или автодорожный тоннель считают по своему документу, перенос этих 10 мм туда некорректен.
Под сеткой лежит ещё один слой, который теряется в заявке чаще остальных. При сооружении тоннеля горным способом установке арок и армосетки предшествует выравнивающий слой набрызг-бетона толщиной не менее 20–30 мм (СП 120.13330.2022, п. 6.6.3.12). По такому узлу набирается сумма: выравнивающий слой 20–30 мм, перекрытие сетки 12–15 мм и остаток до проектного сечения. Объём, посчитанный по одной проектной цифре без этой раскладки, площадь не закроет. Ремонт и усиление железобетона по сетке разобраны отдельно — усиление железобетонных конструкций торкретированием.
Крупность заполнителя ограничивает толщину слоя
СП 70.13330.2012 ставит крупности заполнителя два потолка сразу: половина толщины наносимого слоя и половина размера ячейки арматурной сетки — в дело идёт меньшее из двух. Высоту наплывов тот же документ держит в тех же границах, половиной толщины слоя (п. 5.15.4–5.15.5). Читать эту норму удобно в обратную сторону: фракция смеси задаёт минимальную толщину слоя. Смесь с зерном 10 мм не ляжет слоем 15 мм, под неё нужен слой от 20 мм, иначе зерно выходит на поверхность и тянет за собой отскок.
Подземные документы дают ту же зависимость в числах. Максимальный размер зёрен крупного заполнителя — 25 мм; в покрытиях толщиной до 50 мм — до 10 мм, от 50 до 100 мм — до 15 мм (ВСН 126-90, п. 3.14). Порог для тонких покрытий подтверждает и Руководство М10.1/06: до 5 см толщины зерно не крупнее 10 мм (п. 5.3.3, стр. 9). Два документа разной юрисдикции сходятся в одном значении, поэтому на этот порог можно опираться при выборе фасовки заранее.
Проверка занимает минуту и делается до закупки партии. Возьмите фракцию из паспорта смеси, удвойте — получите минимальную толщину слоя. Сравните результат с половиной размера ячейки сетки на объекте и оставьте меньшее из двух ограничений. Если проектная толщина торкретирования оказалась ниже удвоенной фракции, под неё подбирают смесь мельче: слой тоньше двух зёрен норматив не допускает.
Сколько миллиметров ложится за один проход и когда слоёв должно быть два

Первая фаза нанесения со стальной фиброй — слой 50 мм (Guidelines EFNARC 1999, G8.2.1.2, стр. 18); без крупного заполнителя — правило ВСН 126-90, п. 3.51.
Пять-шесть сантиметров за проход — тоннельная цифра, и она вдвое выше той, на которую рассчитывают при ремонте стены цеха. ВСН 126-90 разрешает наносить набрызг-бетон слоями по 5–6 см за проход, а увеличивать слой позволяет при двух условиях сразу: смесь не оплывает и плотность в конструкции держится не ниже 2,2 г/см³ (ВСН 126-90, п. 3.50). Такой запас даёт подземный контекст: нанесение манипулятором, состав с ускорителем, свод, который удерживает массу за счёт быстрого схватывания. В общегражданском ремонте за проход укладывают 20–40 мм, и перебор виден сразу: свежий слой ползёт вниз и садится валиком у основания.
Свой предел за проход берут из двух источников и выбирают меньшее число. Первый источник — паспорт применяемой смеси: производитель указывает максимальную толщину для конкретного состава, и без ускорителя она обычно ниже нормативной вилки. Второй — документ по типу объекта: для тоннелей и горных выработок это ВСН 126-90, для конструкций общегражданского и промышленного назначения — проект и отраслевое руководство по торкретированию. Толщина слоя при торкретировании считается по трём входным данным: проектная толщина покрытия, предел за проход и положение поверхности (свод держит меньше, чем вертикальная стена).
Покрытие делят на слои за пять действий.
- Выпишите проектную толщину покрытия из проекта или ведомости объёмов. Для свода и стен выработки это, к примеру, 80 мм.
- Определите максимум за проход — меньшее из паспортного и нормативного значения. Для мокрого метода с манипулятором в тоннеле возьмём 50 мм.
- Разделите первое на второе и округлите вверх до целого: 80 ÷ 50 = 1,6, значит слоёв два. Дробный результат вниз не округляют никогда — недостающие миллиметры превратятся в перегруженный проход.
- Разложите проектную толщину на полученное число слоёв и проверьте остаток. Раскладка 50 + 30 проходит: каждый слой выше минимальных 5–7 мм и ниже предела за проход. Покрытие 55 мм при том же пределе даёт формально верные 50 + 5, но пятимиллиметровый добор на своде работает плохо — раскладка 30 + 25 надёжнее и ложится ровнее.
- Проверьте первый проход на объекте до того, как рассчитаете второй. Признак нормального слоя: смесь не оплывает под собственным весом, наплывы не превышают половины толщины слоя, кромка держит форму. Если слой ползёт, уменьшите проход на 10–15 мм и добавьте в раскладку ещё один слой.
Первый слой на породу наносят смесью без крупного заполнителя — этот приём снижает отскок на самой затратной стадии (ВСН 126-90, п. 3.51). В метростроении перед установкой арок и армосетки укладывают выравнивающий слой набрызг-бетона толщиной не менее 2–3 см (СП 120.13330.2022, п. 6.6.3.12): он закрывает неровности выработки, и последующие слои ложатся расчётной толщиной. По невыровненному контуру каждая впадина забирает материал сверх расчёта, и объём заявки расходится с ведомостью уже на первой захватке. Отдельная строка подготовки — очистка и увлажнение поверхности, от которых зависит сцепление первого прохода; как подготовить основание перед нанесением первого слоя, разобрано отдельно.
Полосы нанесения перекрывают ранее уложенное покрытие не менее чем на 20 см (ВСН 126-90, п. 3.52). Без перекрытия на стыке остаётся зона недобора, которую замер шилом покажет только на приёмке. Расстояние от сопла до поверхности на первом слое держат 80–100 см, на последующих — меньше, но не ближе 50 см (Руководство М10.1/06, п. 7.3.7, стр. 14). Международная практика даёт схожие ориентиры и разводит их по способу нанесения: 0,5–1,5 м при ручном креплении пород и 1,0–2,0 м при работе робота (Guidelines EFNARC 1999, G8.2.1, стр. 17, оригинал на англ.). Толщина слоя при торкретировании манипулятором выше ручной именно поэтому: дистанция и угол держатся стабильно всю смену и не зависят от усталости сопловщика.
Со стальной фиброй раскладку начинают с двухфазной схемы, и только потом делят остаток арифметикой. EFNARC рекомендует наносить фибровый набрызг-бетон в две фазы для минимизации отскока, где первая фаза — слой 50 мм (Guidelines EFNARC 1999, G8.2.1.2, стр. 18, оригинал на англ.). Смысл в поведении волокна на старте: по неровному основанию значительная часть фибры отлетает, не закрепившись, поэтому первая фаза формирует постель, в которую волокно следующих проходов уже входит и удерживается. Практический вывод для раскладки: если проектные 80 мм выполняются со стальной фиброй, схема 50 + 30 совпадает с двухфазной рекомендацией и пересчёта не требует. Если проект даёт 60 мм, первую фазу всё равно оставляют 50 мм, а добор в 10 мм идёт вторым проходом — дробить фибровое покрытие на три тонких слоя смысла нет, каждый лишний старт добавляет потерь волокна. Толщина слоя при торкретировании фибросмесью также упирается в геометрию волокна: длинная фибра в тонком слое ложится плашмя и не работает на растяжение так, как заложено в расчёте.
Межслойный интервал: как он превращается в график смен

Единой цифры интервала нет: не менее 2 ч при прочности слоя 1 МПа в тоннелях (ВСН 126-90, п. 3.56) против не менее 4 ч без ускорителя на общегражданских объектах (Руководство М10.1/06, п. 7.3.16).
Три документа корпуса дают три разных ориентира по паузе между слоями, и ни один из них не работает как универсальное правило. Разницу задаёт область применения: отраслевая методичка написана под общегражданские и промышленные конструкции, ВСН — под тоннели и горные выработки, Guidelines EFNARC — под ремонт локальных участков без ускорителя. Интервал берут по своему типу объекта; соблазн взять самый короткий из списка заканчивается вторым слоем по неготовому основанию.
| Документ | Без ускорителя | С ускорителем схватывания | Где это применимо |
|---|---|---|---|
| Руководство М10.1/06, п. 7.3.16 | не менее 4 ч | 20 мин на стены, 40 мин на свод | торкретирование конструкций зданий и промышленных сооружений |
| ВСН 126-90, п. 3.56 | не менее 2 ч | ориентировочно 20 мин на стены, 40 мин на свод | тоннели и горные выработки; конкретные сроки назначает проект |
| Guidelines EFNARC 1999, G8.2.6 (оригинал на англ.) | около 3–5 ч при температуре порядка 20 °C | в этом пункте не нормируется | ремонтные работы без ускорителя |
Часы в таблице обслуживают другой критерий. ВСН 126-90 в том же пункте 3.56 требует наносить очередной слой после того, как предыдущий набрал прочность не менее 1 МПа; минимальные сроки при этом устанавливает проект. Отсюда и расхождение цифр: 20 минут на стене работают при обычном цементе с ускорителем и нормальной температуре, а при +5 °C та же прочность придёт позже указанного срока. Дозировка добавки двигает эту границу сильнее всего — как выбрать и дозировать ускоритель схватывания, разбираем отдельно.
Готовность предыдущего слоя проверяют по прочности, а не по будильнику. Проектное значение 1 МПа снимают на объекте так, как записано в схеме контроля: по контрольным образцам или неразрушающим методом — как подтверждают прочность торкрет-бетона при приёмке, тема отдельного разбора. До инструментального замера сопловщик смотрит на поведение слоя под новым набрызгом: свежая порция ложится без оплывания и не сползает по своду, наплывов выше половины толщины слоя не образуется. Слой, который «плывёт» под вторым проходом, прочность не набрал, сколько бы минут ни прошло.
Дальше интервал переводится в часы смены. Раскладка для двухслойного покрытия на своде выработки, 8-часовая смена, мокрый метод:
- 08:00–08:40 — подготовка основания, запуск установки, выход на рабочий режим подачи.
- 08:40–10:40 — нанесение первого слоя.
- 10:40 — начало паузы. Сюда подставляется интервал своего документа. Время не простаивает: переставляют подмости, промывают тракт, готовят вторую партию смеси с фиброй.
- Вариант со свода с ускорителем (ВСН, 40 мин): второй слой стартует в 11:20, заканчивается к 13:20. Обе операции закрываются одной сменой, остаётся запас на уборку и контрольные замеры.
- Вариант без ускорителя, тоннель (ВСН, 2 ч): старт в 12:40, окончание в 14:40. Смена ещё держит график.
- Вариант без ускорителя, конструкции зданий (М10.1/06, 4 ч): старт в 14:40, окончание в 16:40 плюс уборка. Восьмичасовая смена к этому моменту закончилась: нанесение выходит за её границу на 40 минут. Практически это означает перенос второго слоя на следующий день.
Граница «одна смена или две» проходит между двумя и четырьмя часами паузы. При интервале до 2 ч бригада закрывает двухслойное покрытие за смену; при 4 ч без ускорителя второй слой почти всегда переносится, и объём делится на две смены. Три слоя без ускорителя в одну смену не входят ни по одному из трёх документов. Поэтому решение об ускорителе принимают до выхода на объект: оно задаёт и рецептуру, и число смен в заявке.
От миллиметров к мешкам: расход смеси на объект с потерями внутри формулы
Паспорта сухих торкрет-смесей у четырёх независимых производителей сходятся на 19–20 кг/м² при слое 10 мм, то есть около 2 кг на квадратный метр на каждый миллиметр толщины. Цифра рыночная, в нормативах её нет, и рядом с ней в паспорте стоит мелкая оговорка «без учёта отскока». Именно с этого множителя начинается расход торкрет-бетона на объект, и он же чаще всего уходит в заявку в неизменном виде вместе с нераскрытой оговоркой. Базовая формула расхода смеси с нормируемыми потерями разобрана отдельно; здесь берём её результат и доводим до строки заказа.
Пять подстановок, у каждой указано происхождение множителя:
- Удельный расход на один миллиметр. В паспорте смеси расход дан либо на м² при фиксированном слое (чаще 10 мм), либо на м³ уложенного раствора (1900–2000 кг сухой смеси по карточкам производителей). Первую цифру делите на толщину, к которой её привязали: 20 кг/м² при 10 мм дают 2 кг/м² на 1 мм.
- Масса «в деле» по каждой конструкции. Площадь × толщина торкретирования × удельный расход. Стена 50 м² при слое 40 мм: 50 × 40 × 2 = 4000 кг. Свод 25 м² при слое 30 мм: 25 × 30 × 2 = 1500 кг. Эта масса останется в покрытии, отскок в неё пока не входит.
- Потери поверх массы в деле. Корпус нормативов даёт два ряда цифр, и отвечают они на разные вопросы. Нормируемые производственные потери по методу нанесения — 25% объёма исходной смеси при сухом методе и 15% при мокром (Руководство М10.1/06, п. 8.11) — это цифры для расчёта заявки: столько материала уходит сверх того, что останется в конструкции. Пороги отскока по положению поверхности — не более 20% массы сухой смеси на вертикальные стены и 30% на свод, причём одинаковые значения независимо друг от друга дают Руководство М10.1/06 (п. 6.15) и ВСН 126-90 (п. 3.19) — это контрольные значения нанесения: по ним на объекте оценивают фактический отскок контрольным нанесением, и при превышении п. 6.15 требует корректировать состав смеси в сторону уменьшения крупного заполнителя. Настройку сопла и работу сопловщика проверяют следом, уже как практику бригады.Два ряда не складывают и не перемножают между собой; в заявку идёт тот, который назначен методикой расчёта или проектом. Механика подстановки от выбранного ряда не зависит: потери накладывают делением. Ниже она показана на порогах по положению поверхности — стена 4000 / (1 − 0,20) = 5000 кг, свод 1500 / (1 − 0,30) ≈ 2150 кг. Делят, а не умножают, потому что норматив задаёт долю от объёма исходной смеси: при 20% отскока на стене в покрытии остаётся 80% привезённого, и заготовить надо больше ровно на эту разницу. Здесь и ниже ряд по положению поверхности взят как учебная демонстрация механики; сквозная заявка статьи считается по методу нанесения, на 15% мокрого.
- Сложение конструкций в одну строку. 5000 + 2150 = 7150 кг на участок. Расход торкрет-бетона считают по каждой конструкции отдельно и складывают в конце, потому что толщина и коэффициент потерь у свода и стены разные. Единый множитель на весь объект занижает заявку ровно на эту разницу.
- Перевод в фасовку. 7150 ÷ 25 = 286 мешков по 25 кг. Округляйте вверх до целой паллеты по норме своего поставщика: при типовой паллете в 48 мешков (уточните число у поставщика до расчёта) получится 288 мешков, шесть паллет. Дробную паллету поставщик всё равно отгрузит целой, и на площадке она работает страховым запасом под подрезку и повышенный отскок первого слоя.
Проверка порядка величины до отправки заявки занимает одно деление. Разделите массу «в деле» на площадь и на толщину: у стены из примера 4000 / 50 / 40 = 2 кг на квадратный метр на миллиметр, то есть 20 кг/м² при слое 10 мм — попадание в рыночный ориентир паспортов. Результат 12 или 35 кг означает потерянный множитель: чаще всего путают расход на м² с расходом на м³ либо подставляют проектную толщину покрытия туда, где нужна сумма слоёв за проходы.
Запрос «фибра для бетона расход на мешок цемента» в торкретировании не отрабатывает. На объект приезжает готовая сухая смесь, цемент в ней отдозирован заводом, и привязывать волокно к мешку вяжущего не к чему. Дозировку фибры считают на кубометр уложенного бетона и берут от того же объёма, что и смесь, отдельной строкой заявки.
Метод нанесения двигает заявку заметнее, чем выглядит разница между 25% и 15%. Тот же участок, посчитанный по методу: при мокром методе 5500 кг «в деле» превращаются в 6470 кг и 259 мешков, при сухом — в 7333 кг и 294 мешка. Тридцать пять мешков разницы, три четверти паллеты, на объекте среднего размера. Чем сухой метод торкретирования отличается от мокрого по технологии — тема отдельного разбора; для заявки достаточно того, что делитель у них разный и выбирают его до закупки. Потребление сухих строительных смесей в России за 2025 год составило 11,4 млн т при снижении на 3% год к году (jcement.ru, вып. 1-2026); на сжимающемся рынке две лишние паллеты на площадке подрядчик закрывает собственными деньгами, а недостача останавливает смену на последних квадратных метрах свода.
Какая фибра пройдёт через вашу установку: длина и диаметр волокна против DN рукава и сопла
Рукав с внутренним диаметром 50 мм ограничивает длину стальной фибры 25 миллиметрами. Требование прямое: внутренний диаметр рукава для подачи фибры принимают не менее 50 мм, и при этом он превышает длину волокна минимум вдвое (Руководство М10.1/06, п. 7.5.14). Партия волокна 40 мм на такой тракт не встанет: волокна сцепятся в жгуты на первом же стыке. Норму «металлическая фибра для бетона расход на м3» считают после этой проверки — килограммы, посчитанные на кубометр, останутся в мешках, если волокно не доходит до сопла.

Правило тракта — внутренний диаметр рукава не менее 50 мм и не менее двух длин фибры (Руководство М10.1/06, п. 7.5.14, стр. 18). Паспортное DN65 есть только у РЭ АС-3, редакция 2020, стр. 5.
Геометрия волокна: диаметр, длина и правило 100df > lf > 50df
Приведённый диаметр стальной фибры df держат в пределах не более 0,4–0,6 мм, а профиль делают периодическим, волнистым или деформированным по концам — он отвечает за анкеровку в торкрет-бетоне (Руководство М10.1/06, п. 5.9). Длину lf связывают с диаметром условием 100·df > lf > 50·df и отдельно ограничивают диаметром раствороподающего рукава подачи к соплу (там же, п. 5.11).
| Приведённый диаметр df | Нижняя граница 50·df | Верхняя граница 100·df | Допустимая длина волокна |
|---|---|---|---|
| 0,4 мм | 20 мм | 40 мм | более 20 и менее 40 мм |
| 0,5 мм | 25 мм | 50 мм | более 25 и менее 50 мм |
| 0,6 мм | 30 мм | 60 мм | более 30 и менее 60 мм |
Норма записана строгим двойным неравенством, поэтому сами граничные значения в допуск не входят: при df 0,5 мм волокно ровно 25 или ровно 50 мм условию уже не удовлетворяет.
Международная практика сужает эти границы. Испытания охватывают волокно длиной от 12 до 50 мм, специфицируют чаще всего 25–35 мм, а длину свыше 50 мм не берут как правило: короткое волокно легче перемешивается и распыляется и даёт меньший отскок, длинное поднимает вязкость разрушения бетона (Guidelines EFNARC 1999, G5.6, оригинал на англ.). Пересечение двух ограничений даёт рабочее окно 25–35 мм при df 0,5 мм, причём нижнюю границу берут с запасом внутрь интервала — это то, что реально проходит через тракт и при этом работает в покрытии.
Проверка перед закупкой партии занимает минуту. Возьмите из сертификата на партию два числа — df и lf. Умножьте df на 50 и на 100: длина обязана попасть внутрь полученного интервала. Затем умножьте lf на 2 и сравните результат с внутренним диаметром своего рукава. Волокно 0,5 × 30 мм: интервал от 25 до 50 мм пройден, требуемый диаметр 60 мм — рукав DN50 отпадает.
Требования к тракту: диаметр рукава, колена, уплотнения
Три условия к тракту идут одним пунктом (Руководство М10.1/06, п. 7.5.14): из рабочих органов установки убирают коленчатые патрубки с изгибом 90°, подбирают рукава одного диаметра по всей длине с плотными уплотнениями, а сечение держат по двойной длине волокна с нижней границей 50 мм. Первые два условия работают независимо от партии, третье пересчитывают под каждую поставку фибры.
| Длина волокна lf | Требуемый внутренний диаметр (2·lf) | Минимум по норме | Что ставить |
|---|---|---|---|
| 12–25 мм | 24–50 мм | 50 мм | DN50 |
| 30 мм | 60 мм | 50 мм | DN65 |
| 32 мм | 64 мм | 50 мм | DN65 |
| 35 мм | 70 мм | 50 мм | DN65 не проходит |
| 40–50 мм | 80–100 мм | 50 мм | тракт DN80 и выше |
Колено 90° работает как ловушка: волокно теряет скорость на повороте, следующая порция догоняет, и через несколько минут в этом месте нарастает пробка. Радиусный изгиб такого накопления не даёт. Переход с DN65 на DN50 внутри одной линии создаёт ту же ступеньку, поэтому диаметр держат единым от выхода дозирующего барабана до соплодержателя. Разбитое уплотнение на стыке подсасывает воздух и рвёт поток — по этому же признаку смотрят износ раствороподающего рукава и признаки замены.

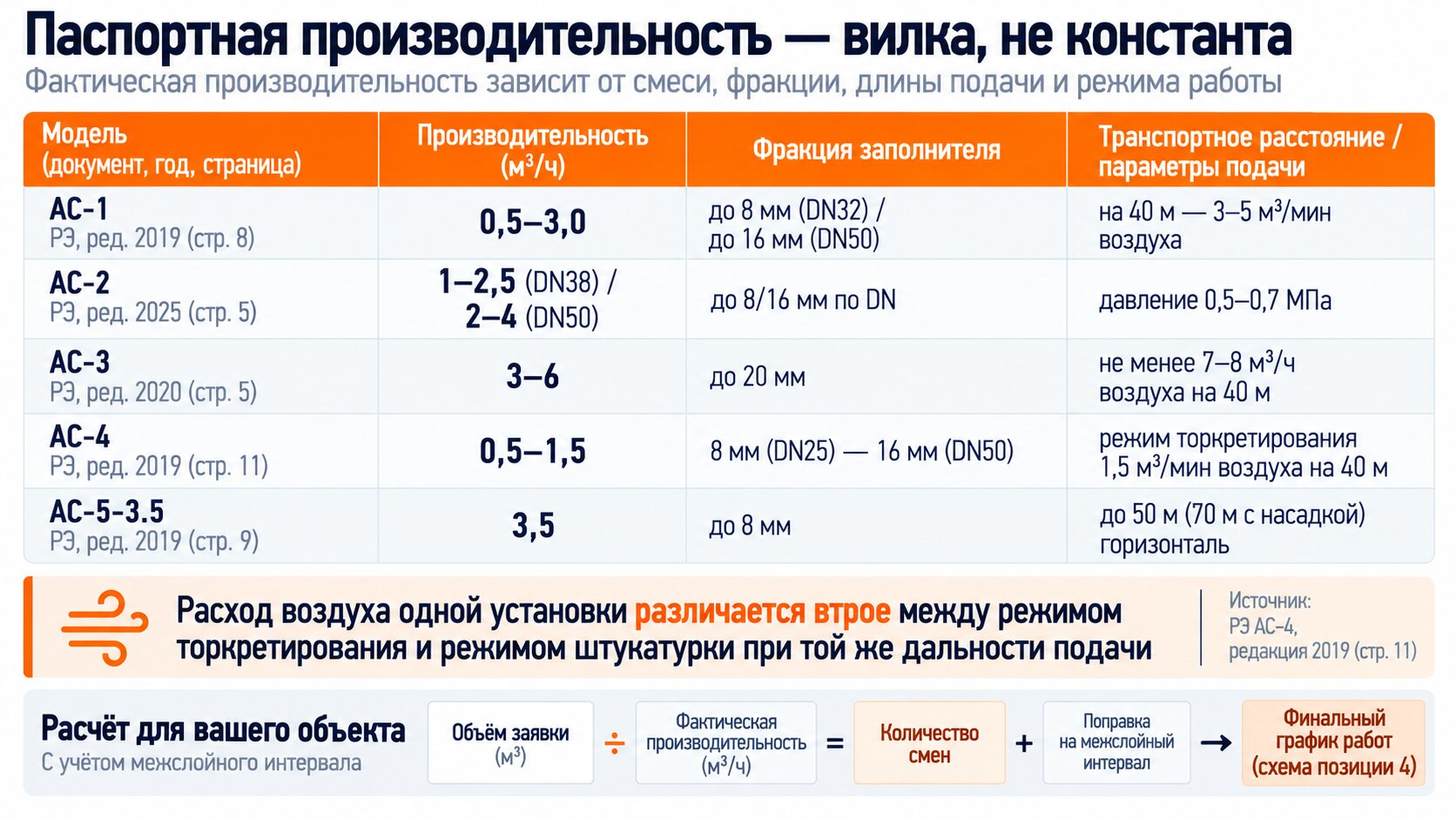

Сопоставление с паспортными сечениями линейки АС
Руководства по эксплуатации линейки АС фибру не упоминают. Ниже — сопоставление нормативного требования к тракту с паспортными сечениями рукавов из РЭ, а не заводской допуск на подачу волокна.
| Модель, редакция РЭ | Паспортные сечения рукавов | Предел длины волокна по правилу 2·lf |
|---|---|---|
| АС-1, ред. 2019 | DN32 (частица до 8 мм), DN50 (до 16 мм) | DN32 под требование ≥50 мм не подходит; на DN50 — 25 мм |
| АС-2, ред. 2025 | DN38 (1–2,5 м³/ч), DN50 (2–4 м³/ч) | считать только по DN50 — 25 мм |
| АС-3, ред. 2020 | DN50–65, фракция до 20 мм, 3–6 м³/ч | на DN50 — 25 мм, на DN65 — 32 мм |
| АС-4, ред. 2019 | DN25 (до 8 мм), DN50 (до 16 мм) | на DN50 — 25 мм |
Из таблицы следует практический вывод: волокно длиной 35–50 мм требует внутреннего диаметра 70–100 мм, а такого сечения в паспортах линейки нет. Значит, под имеющийся тракт заказывают волокно 25 мм при DN50 и до 32 мм при DN65, а длинную фибру оставляют объектам с другим оборудованием. По базовой модели есть полный разбор базовой модели АС-1 — от паспорта до эксплуатации: там паспортные сечения DN32 и DN50 приведены вместе с предельной фракцией и условиями подачи.
Своё сечение смотрят в разделе технических характеристик РЭ конкретной модели с указанием года редакции: между изданиями значения расходятся, у АС-2 редакции 2025 давление воздуха на компрессоре 0,5–0,7 МПа против 0,4–0,5 МПа в редакции 2019. Наконечник подбирают под то же сечение — как подобрать наконечник сопла под сечение рукава, разобрано отдельно; в номенклатуре запчастей завода сопловые системы идут в исполнениях DU32, DU42, DU50 и DU65.
Несовместимость видно до пробки. Подача начинает идти толчками, стрелка манометра качается вместо ровного давления, из сопла материал выходит порциями, и на поверхности появляются участки с торчащим волокном рядом с участками без него. На просвет в дозирующем барабане при этом различимы сцепленные комки волокна. От первого толчка до глухой пробки в рукаве проходит несколько минут — этого хватает, чтобы остановить подачу и продуть линию, не разбирая её.
Норму «металлическая фибра для бетона расход на м3» задаёт рецептура покрытия, а длину волокна под эту норму — сечение рукава, и партию проверяют пробной подачей до закупки объёма на весь объект. Гарантия завода 10 лет относится к оборудованию и проходимость конкретной партии волокна не покрывает.
Дозировка фибры для торкрет-бетона: почему нормы для полов сюда не переносятся
Норматив на набрызг-бетон задаёт дозировку стальной фибры процентом от массы смеси: до 6% при диаметре волокна до 0,5 мм, для класса на осевое растяжение Bt1,6 и выше (ВСН 126-90, п. 3.11). Общебетонные справочники на запрос «фибра для бетона расход» отвечают другими числами — 15–150 кг/м³ стали для промышленных полов. Обе величины верны в своём контексте. В плите волокно замешивают в бетон и уплотняют, оно остаётся в конструкции целиком. В торкрете смесь разгоняется в рукаве и бьёт по поверхности через сопло, поэтому дозировку привязывают к классу набрызг-бетона и проверяют проходимостью тракта.
Таблица. Фибра для бетона: расход по типам волокна, источникам и контексту применения
| Волокно | Дозировка | Источник | Контекст применения |
|---|---|---|---|
| Стальная фибра, ⌀ до 0,5 мм | до 6% от массы сухой смеси | ВСН 126-90, п. 3.11 | Набрызг-бетон класса Bt1,6 и выше |
| Полипропиленовое волокно, ⌀ ≈30 мкм | 1,8–2,5 кг/м³ | Руководство М10.1/06, п. 7.5.2 (стр. 17) | Торкрет-фибробетон при повышенных температурах, взрыве, пожаре — в дополнение к стальной фибре |
| Полипропиленовое волокно | 0,75–1 кг/м³ | Guidelines EFNARC 1999 (стр. 24, оригинал на англ.) | Ремонтные составы, снижение трещинообразования; международная практика |
| Стальная фибра для промышленных полов | 15–150 кг/м³ | Справочники поставщиков волокна; нормативного статуса для торкретирования нет | Горизонтальная плита, укладка в бетон с уплотнением. Для торкрета не применяется |
Стальная фибра: процент от массы смеси и пересчёт в кг/м³
Проект задаёт процент, заявка требует килограммы. Пересчёт идёт в три подстановки:
- Возьмите расход сухой смеси на 1 м³ готового раствора. Рыночный ориентир карточек продукции — 1900–2000 кг; свою цифру смотрите в паспорте смеси, строка «расход на 1 м³».
- Умножьте эту массу на процент фибры из проекта и разделите на 100. При 2% и расходе 1950 кг/м³ выходит 39 кг волокна на кубометр.
- Умножьте полученные кг/м³ на объём в деле — тот, что уже посчитан с производственными потерями, а не на геометрический объём покрытия. Иначе строка фибры окажется короче строки смеси на ту же долю, на которую вы заложили потери.
Шесть процентов из ВСН — потолок нормы, не рабочая точка. При расходе 1950 кг/м³ верхний предел даёт около 117 кг волокна на кубометр; столько в набрызг-бетон не вводят. Проект назначает долю ниже, отталкиваясь от требуемого класса на осевое растяжение, и снабженец считает заявку по этой назначенной цифре.
Класс Bt1,6 и выше норматив связывает с подземным контекстом, где фибровое армирование заменяет сетку: требования к креплению горных выработок набрызг-бетоном разобраны отдельно.
Полипропилен: два ориентира и когда какой из них ваш
Полипропиленовое волокно диаметром около 30 мкм вводят в количестве 1,8–2,5 кг/м³ (Руководство М10.1/06, п. 7.5.2, стр. 17). Пункт оговаривает условие: торкрет-фибробетон работает под воздействием повышенных температур, взрыва или пожара, и полипропилен идёт в сухую смесь дополнительно к стальной фибре.
Guidelines EFNARC 1999 (стр. 24, оригинал на англ.) называют другую практическую дозировку — 0,75–1 кг/м³ — и другую задачу: ремонтные составы, где волокно снижает трещинообразование. Там же сказано, что в набрызг-бетоне для крепления пород полипропилен применяют мало, а смеси с повышенной дозировкой наносятся плохо из-за комкования и слабого уплотнения.
Усреднять диапазоны нельзя: 1,4 кг/м³ не описывает ни противопожарную задачу, ни ремонтную. Смотрите строку проекта. Требование по поведению конструкции при пожаре — берите российский диапазон и стальную фибру рядом. Ремонтный состав против усадочных трещин — международный ориентир.
Завышенную дозировку видно прямо на нанесении: волокно собирается в комки, факел из сопла теряет однородность, свежий слой хуже уплотняется и рыхлеет под правилом. Появились комки — опускайте дозировку к нижней границе своего диапазона и проверяйте её на пробном участке до возврата на конструкцию.
Полы против торкрета: почему 15–150 кг/м³ сюда не переносятся
Запрос «фибра для бетона расход на 1 м3» выводит на дозировки промышленных полов: 15–150 кг/м³ стали и около килограмма полипропилена. Нормативного статуса для торкретирования у этих чисел нет. Четыре причины, по которым они не работают на набрызг-бетоне:
- Единицы разные. Норматив набрызг-бетона считает долю от массы сухой смеси, справочники полов — килограммы на кубометр готового бетона. Сравнивать их можно только после пересчёта через расход смеси на 1 м³.
- Часть волокна не остаётся в покрытии. В плите фибра замешана в бетон и никуда не денется. В торкрете смесь летит через сопло, и содержание волокна в готовом покрытии оказывается ниже заказанного.
- Верхнюю границу ставит другое ограничение. У пола потолок дозировки упирается в удобоукладываемость. В торкрете предел задают проходимость раствороподающего рукава и комкование смеси при подаче.
- Цель армирования другая. Пол армируют против трещин по площади плиты и ударных нагрузок, набрызг-бетон — под класс на осевое растяжение, заданный проектом крепления или усиления.
Отдельная строка — макросинтетическое волокно, которое поставщики предлагают как замену стальной фибре в торкрете. Нормативных дозировок на него в документах по набрызг-бетону нет, поэтому цифру берут из проекта и подтверждают пробным нанесением с контролем однородности. Справочник по полам такую замену не закрывает.
Как ввести фибру без комков: сухой и мокрый метод
Интервал перемешивания бетонной смеси со стальной фиброй держат в пределах трёх минут (Руководство М10.1/06, п. 7.5.9), а рабочее время внутри этого предела подбирают опытным путём при освоении процесса. Комок волокна возникает на двух операциях: фибру высыпали в замес одной кучей либо дали в бункер целой упаковкой. Дальше сгусток идёт по тракту и встаёт в первом изгибе рукава.
Мокрый метод: порядок загрузки
- Отвесьте норму фибры на замес и разделите её на 3–4 порции. Упаковка волокна тяжелее разовой нормы замеса, и высыпанная целиком она даёт локальный переизбыток. Результат шага: у смесителя стоят отмеренные порции, вскрытый мешок в стороне.
- Загрузите сухие компоненты и запустите смеситель. Фибру подают в уже движущуюся сухую смесь, вода затворения идёт следующим шагом. Норматива за этим правилом нет, это отраслевая практика, и держится она на простой причине: мокрое волокно цепляется само за себя.
- Всыпайте порции равномерно по времени, через сито или распределительную решётку на горловине. Волокно должно сыпаться редким потоком по всей площади замеса.
- Подайте воду и домешайте до однородности с секундомером. Общее время перемешивания остаётся в пределах трёх минут: дольше — волокно скатывается в клубки, а смесь теряет удобоукладываемость.
- Возьмите пробу со дна и с борта смесителя, разложите лопатой тонким слоем. При верной загрузке волокна лежат поштучно и в разные стороны. Видимые клубки означают, что порции шли слишком крупно или сито забилось.
Сухой метод: волокно идёт вместе с сухой смесью
- Введите фибру на стадии приготовления сухой смеси, до загрузки бункера: волокно перемешивают с вяжущим и заполнителем, и только потом смесь засыпают в машину.
- Оставьте решётку на горловине бункера. Она задерживает слежавшиеся куски волокна из вскрытой упаковки, которые иначе попадут прямо в ячейку дозирующего барабана.
- Подсыпайте смесь малыми порциями и держите уровень в бункере ровным. Барабан набирает ячейку из верхнего слоя, поэтому свежая горка неразмешанной фибры уходит в тракт целиком.
- Проверьте факел в первые полминуты работы, до выхода на рабочую поверхность — на щит или на отработанный участок.
Что видно на выходе из сопла
- Равномерное распределение: факел стабилен по плотности, свежая поверхность однородна, отдельные волокна торчат по всей площади примерно одинаково.
- Начало комкования: факел пульсирует, из сопла вылетают сгустки, на поверхности появляются участки с торчащим пучком волокна. Вокруг таких участков растут отскок и наплывы.
Приём из практики: передозировка видна в барабане раньше, чем встаёт пробка
Дозирующий барабан подаёт первый признак задолго до остановки тракта. Ячейка перестаёт опорожняться начисто: часть смеси остаётся в ней и уходит на следующий оборот, а по кромке ячейки и на уплотнительных плитах набираются волосяные закатки — тонкие спрессованные жгуты волокна. Меняется и звук: ровный шорох сменяется толчками в такт оборотам. На этом признаке останавливаются, возвращают дозировку к расчётной и просеивают остаток замеса. Работа дальше по этому признаку заканчивается сгустком в изгибе рукава, продувкой и разборкой тракта посреди смены.
Точка ввода волокна и допустимый темп загрузки зависят от того, как приготовлена смесь: при сухом методе фибра попадает в машину уже в составе смеси, при мокром её вводят в смесителе под контролем времени. Метод фиксируют до закупки волокна — от него зависят и оснастка смесителя, и размер разовой порции.

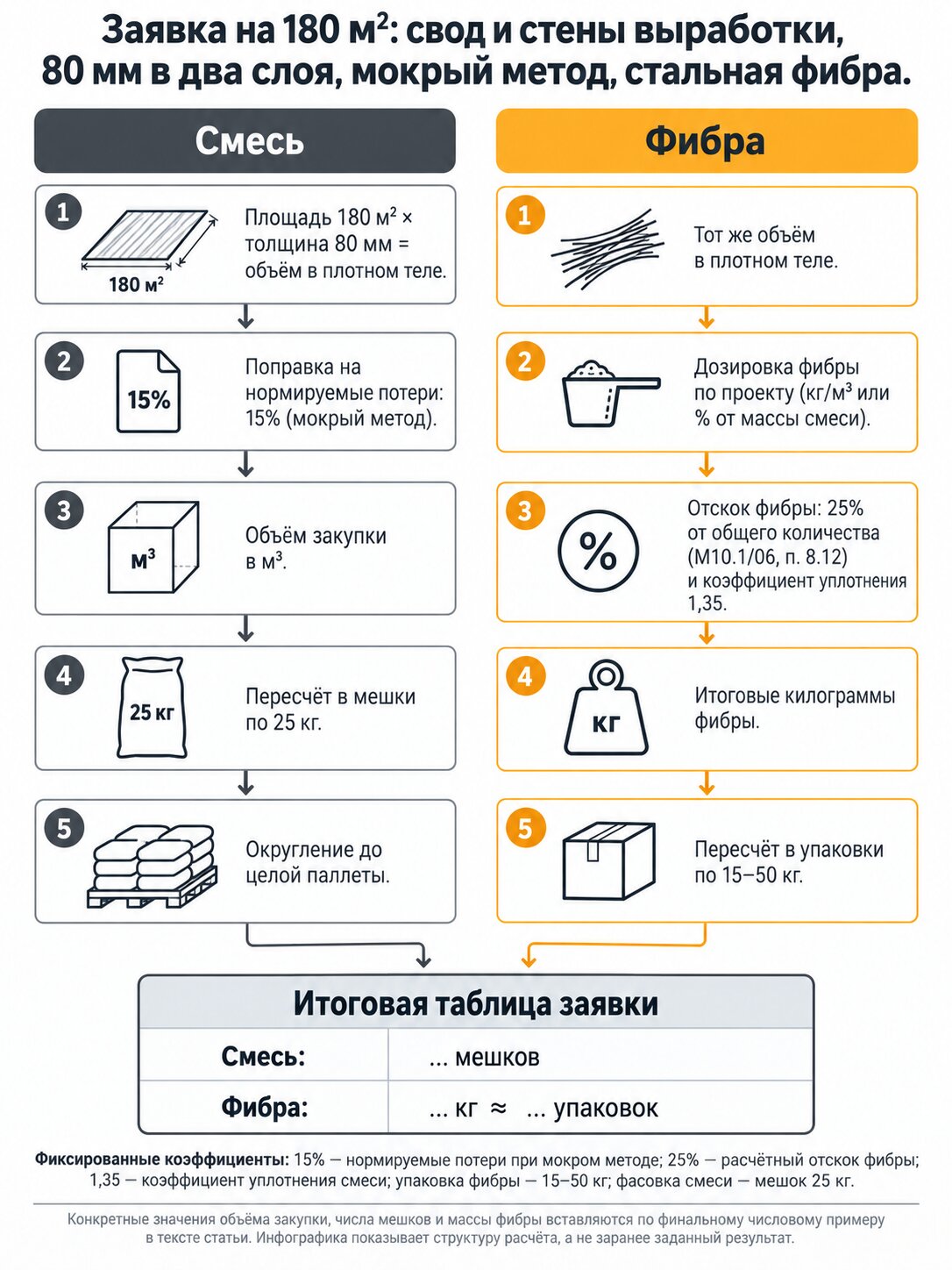

Единый расчёт заявки: смесь и фибра на один объект
Участок свода и стен тоннельной выработки: 180 м² по обмеру, проектная толщина покрытия 80 мм в два слоя (50 и 30 мм), мокрый метод, стальная фибра. Обе строки заявки считаются от одного числа — от объёма покрытия в деле. Смесь и волокно расходятся дальше только коэффициентом потерь и фасовкой.

Сквозной пример статьи: свод и стены выработки, 80 мм в два слоя (50+30 мм), мокрый метод, стальная фибра. Отскок фибры и коэффициент уплотнения — Руководство М10.1/06, п. 8.12, стр. 26.
Исходные данные объекта
До первой подстановки на столе лежат шесть чисел.
- Площадь 180 м² — по обмеру подготовленного основания, не по проектной развёртке. После вырубки слабых мест и очистки площадь свода обычно оказывается больше чертёжной на несколько процентов, поэтому обмер снимают после подготовки.
- Толщина торкретирования 80 мм, разбивка 50 + 30 мм. В расчёт материала идёт сумма, в график смен — каждый слой отдельно.
- Удельный расход смеси: около 2 кг на 1 м² при слое 1 мм. Это рыночный ориентир паспортов сухих смесей (порядка 19–20 кг/м² при слое 10 мм), эквивалент объёмной массы 2000 кг/м³.
- Нормируемая производственная потеря мокрого метода — 15%. Норматив отсчитывает эту долю от объёма исходной смеси (Руководство М10.1/06, п. 8.11): на поверхности при мокром методе закрепляется 85% заготовленного. Отсюда действие в расчёте — деление массы в деле на 0,85. Умножение на 1,15 даёт другую цифру и занижает заявку на три четверти тонны, потому что берёт процент от уложенного объёма вместо исходного.
- Дозировка волокна: расход фибры для бетона на м3 задан проектом — 40 кг на кубометр уложенного покрытия, примерно 2% от массы сухой смеси.
- Фасовка: мешок смеси 25 кг, коробка фибры 20 кг. Норматив допускает упаковку волокна массой 15–50 кг (Руководство М10.1/06, п. 5.12–5.13, стр. 10), поэтому фактическую массу коробки уточняют у поставщика до расчёта.
Седьмое число запрашивают у проектировщика: к какому кубометру отнесена дозировка. Уплотнение смеси при торкретировании руководство принимает равным 1,35 (Руководство М10.1/06, п. 8.12, стр. 27); в соседнем пункте 8.11 тот же коэффициент дан с привязкой к сухому методу, а в расчёте фибры повторён без оговорки о методе. Из-за уплотнения расход фибры для бетона на м3 сухой смеси и на м3 готового покрытия различаются в 1,35 раза. Наши 40 кг/м³ при другой базе превращаются в 54 кг/м³, а на объёме участка это около 270 кг волокна сверх заявки (в самом покрытии разница меньше — около 200 кг, отскок волокна добавляет остальное).
Шаг за шагом: объём → мешки → килограммы фибры → упаковки
- Объём в деле. Первый слой: 180 × 0,05 = 9,0 м³. Второй: 180 × 0,03 = 5,4 м³. Итого 14,4 м³.
- Масса смеси в деле. 14,4 м³ × 2000 кг/м³ = 28 800 кг, или 28,8 т. Проверка порядка величины вторым путём: 180 м² × 80 мм × 2 кг = 28 800 кг. Числа сошлись, значит удельный расход и объёмная масса не противоречат друг другу.
- Потери. 28,8 ÷ 0,85 = 33,88 т заготовки. Столько сухой смеси должно приехать на площадку, чтобы после отскока в покрытии остались расчётные 28,8 т.
- Мешки. 33 880 ÷ 25 = 1355,2, округляем вверх: 1356 мешков (33,9 т). При типовой паллете в 48 мешков это 29 паллет, последняя неполная; норму паллеты уточняют у поставщика.
- Фибра в покрытии. Расход фибры для бетона на м3 умножаем на тот же объём в деле: 14,4 м³ × 40 кг/м³ = 576 кг. Столько волокна должно остаться в конструкции.
- Отскок волокна. В оценочных расчётах отскок фибр принимают на уровне 25% от общего количества фибр в сухой смеси (Руководство М10.1/06, п. 8.12, стр. 27). База та же, что в строке смеси: доля отсчитывается от заложенного количества волокна, до конструкции доходят оставшиеся 75%. Значит, и здесь деление: 576 ÷ 0,75 = 768 кг. Обе строки заявки считаются одним действием, меняется только процент.
- Упаковки. 768 ÷ 20 = 38,4 → 39 коробок по 20 кг (780 кг). Если у поставщика коробка 25 кг: 768 ÷ 25 = 30,7 → 31 коробка (775 кг).
| Строка заявки | Подстановка | В заявку |
|---|---|---|
| Объём покрытия | 180 м² × 0,08 м | 14,4 м³ |
| Сухая смесь | 14,4 м³ × 2000 кг/м³ ÷ 0,85 = 33,88 т | 1356 мешков по 25 кг |
| Стальная фибра | 14,4 м³ × 40 кг/м³ ÷ 0,75 = 768 кг | 39 коробок по 20 кг |
Правило, которое переносится на любой объект: обе потери — доли от исходного количества, поэтому в расчёте они работают делителями. Смесь делят на 0,85 при мокром методе и на 0,75 при сухом, волокно — на 0,75 независимо от метода. Перемножать эти коэффициенты между собой не нужно: у строки смеси и у строки фибры разные базы, но одинаковое действие. Меняются в этой схеме толщина торкретирования и площадь, остальные множители переходят от объекта к объекту без пересчёта.
Контрольная точка после первой смены
Заявку проверяют по остатку после первой смены: расхождение видно, пока его ещё можно закрыть одной поставкой. Порядок такой: перед сменой пересчитывают завезённое по факту (поддоны и коробки на площадке, не строки накладной), после смены обмеряют закрытую площадь и сравнивают списанное с расчётным.
Пример с нашего участка. За смену закрыли 60 м² первым слоем 50 мм. Расчёт: 60 × 0,05 = 3,0 м³, 6,0 т в деле, с потерями 6,0 ÷ 0,85 = 7,06 т — 283 мешка; волокна 3,0 × 40 ÷ 0,75 = 160 кг, восемь коробок. Списано 318 мешков, то есть на 35 мешков больше расчёта — расхождение 12,4%.
Порог вмешательства — 10%. Расхождение до 10% укладывается в разброс обмера, влажности смеси и настройки сопла; заявку не пересматривают. Выше 10% работу второй смены не начинают, пока не найдена причина. Проверяют три вещи по порядку: фактическую толщину слоя проколом в нескольких точках, долю отскока по объёму сметённого материала, потери при перегрузке и промывке тракта в конце смены.
Волокно на такой сверке считают в коробках: вскрытая коробка на площадке видна, и недосыпанная в дозирующий барабан партия обнаруживается в тот же день, до закрытия объёма. Ценность ранней сверки в масштабе: 12,4% на 60 м² — это 35 мешков, а та же скорость перерасхода на всех 180 м² даёт около 170 мешков сверх заявки. Найденное после первой смены расхождение стоит одного звонка снабженцу, найденное на последних квадратах — простоя бригады.
Отскок фибры: почему в покрытии её меньше, чем заказано
Четверть волокна, оплаченного по накладной, до покрытия не доходит. В оценочных расчётах величину отскока фибр принимают на уровне 25% от общего количества фибр в сухой смеси (Руководство М10.1/06, п. 8.12). Заявка, посчитанная от проектного объёма без этой поправки, даёт покрытие, где килограммов волокна на кубометр меньше, чем в рецептуре, — армирование получается слабее проектного при формально верной закупке.
Фибра теряется по своей причине, отличной от причины потерь заполнителя. Значительная часть стальных фибр оказывается во внешней части воздушного потока и сдувается ещё до удара о поверхность или сразу после него (там же, п. 7.5.11). Плотное тяжёлое волокно идёт по периферии факела, где раствора вокруг него меньше, и в момент удара ему не за что зацепиться. Общая механика процесса — почему возникает отскок и как его снизить настройкой сопла — тема отдельного разбора; для заявки хватает одного вывода: доля отскока смеси и доля отскока фибры считаются раздельно.
Складывать два процента в один нельзя. По п. 7.5.12 того же руководства величина отскока смесей, армированных стальными фибрами, ниже значения, установленного для неармированного торкрет-бетона: фибра держит смесь на поверхности лучше. При этом само волокно выбывает своей долей. Поэтому 25% накладывают на массу фибры, а нормируемые производственные потери — на массу сухой смеси; перемножать эти коэффициенты не нужно.
Уменьшить отскок фибры руководство предлагает двумя рычагами, и оба качественные, без формулы. Первый — увеличить содержание мелких частиц в смеси: мелкая фракция и цементное тесто удерживают волокно в момент удара. Второй — уменьшить отношение приведённой длины фибры к её диаметру, ℓf.red/df. На практике это означает, что из двух волокон одного назначения в покрытии чаще остаётся более короткое и толстое, поэтому длину имеет смысл брать ближе к нижней границе диапазона, который допускает тракт вашей установки. Для мокрого метода добавляется третий рычаг — повышенная подвижность смеси (Руководство М10.1/06, п. 7.5.12).
Целевой ориентир по объекту в целом дают Guidelines EFNARC 1999: в обычных транспортных тоннелях, где расходуются большие объёмы набрызг-бетона, долю отскока желательно удерживать ниже 25% (стр. 30, оригинал на англ.). Число задано как рекомендация: обязательного требования по доле отскока в тоннелях документ не устанавливает. Мотив там двойной, экономический и логистический: отскок в выработке смешивается с породой, и чем его меньше, тем меньше объём вывоза. Целевого показателя по волокну внутри этой доли документы корпуса не задают, поэтому строку фибры считают по коэффициенту из п. 8.12.
В заявке всё это сводится к одной поправке: массу фибры, посчитанную на объём в деле, делят на 0,75. Уточнять коэффициент под свой объект имеет смысл после первой же смены, по остатку волокна на площадке: если фактический расход систематически ложится ниже расчётного, ваши условия нанесения дают отскок меньше оценочного, и следующую партию заказывайте уже по своей цифре.
Как проверить фактическую толщину нанесённого слоя

Толщину незатвердевшего слоя проверяют шилом или проволокой в нескольких местах; избыток срезают до схватывания, недобор доращивают (Руководство М10.1/06, п. 7.3.13, стр. 15).
Контроль распадается на два режима, и граница между ними — схватывание. Пока материал свежий, толщину определяют прокалыванием стальной иглой; у затвердевшего покрытия работают предварительно установленные маяки или выбуренные керны (СП 72.13330.2016, п. 18.13а). Окно первого режима — минуты, поэтому мерит тот, кто стоит рядом с сопловщиком. К приёмке через неделю от этого режима остаются только маяки и керны.
Процедура контрольного прокола
- Момент. Замеряйте сразу после того, как сопловщик закрыл полосу и перешёл на соседнюю. Ускоритель сокращает окно до 15–20 минут, без ускорителя запас больше, но растягивать смысла нет: остывший расчёт исправлять нечем.
- Инструмент. Тонкое шило или отрезок проволоки — так требует Руководство М10.1/06, п. 7.3.13. Заранее нанесите на стержень риску напильником на проектной отметке: для первого слоя сквозного примера это 50 мм. Тогда замер сводится к «риска утоплена / риска торчит», без линейки в руке под сводом.
- Точки. Норматив говорит «в нескольких местах». Рабочая раскладка: 3–5 проколов на каждые 10 м² захватки плюс отдельно углы, сопряжение свода со стеной и участки за арматурной сеткой — там сопло работает почти вслепую и слой уходит в минус чаще всего.
- Техника. Игла идёт до основания без нажима, упор в бетон или скалу чувствуется рукой. Если стержень проваливается дальше отметки, вы попали в раковину основания: перепроверьте соседнюю точку в 10–15 см.
- Запись. Схема захватки с номерами точек и цифрами. Через смену эта схема закрывает вопрос технадзора «а где вы мерили» быстрее любых объяснений.
- Заделка. След от иглы затирают тем же составом сразу, пока полоса свежая.
Что делать с результатом замера
Избыток срезают мастерком до схватывания раствора, недостаточный слой доращивают — оба действия прописаны в том же п. 7.3.13 Руководства М10.1/06. Ключевое слово здесь «до схватывания»: через час срезка перестаёт быть операцией мастерка, наплыв придётся сбивать инструментом и рвать поверхность, которая должна была принять следующий слой. Недобор на свежем слое закрывают дополнительным набрызгом по месту; если слой уже схватился, доращивание идёт по правилам следующего слоя, с межслойным интервалом своего документа.
Ровность контролируют по тому же пункту: бугры и впадины больше 5–7 мм не допускаются. Проверяют правилом или передвижным лекалом, приложенным поперёк полос набрызга. Перепад на стыке двух полос — самый частый источник впадины, поэтому лекало ведут поперёк, через границу перекрытия.
Маяки: куда ставить на своде и на стене
ВСН 126-90, п. 3.55 разрешает три способа контроля толщины набрызг-бетонного покрытия: маяки из цементного теста или металлические штыри в характерных точках сечения, передвижные лекала и маркшейдерские замеры. Характерные точки сечения выработки на практике — замок свода, обе пяты свода и стена по вертикали с шагом 1,5–2 м. Штырь берут длиной на проектную толщину, забивают в основание до отметки, головку красят. Дальше сопловщик читает результат глазами: головка утоплена — толщина набрана.
Маяк работает только при одном условии: он поставлен до нанесения. Задним числом маяк не появится, и на затвердевшем покрытии остаётся выбуривание кернов (СП 72.13330.2016, п. 18.13а). Керн даёт точную толщину в точке и заодно образец, но повреждает покрытие, поэтому число и расположение точек согласовывают с технадзором, а отверстия заделывают ремонтным составом. Прочность по керну оценивают по своим нормам отбора образцов, толщину он показывает попутно.
Приём автора: контроль до официального замера
Сергей Фёдоров, старший инженер с 25 годами в отрасли: на объектах с ограниченным доступом мы никогда не ждём замера технадзора, чтобы узнать толщину. Штыри-маяки с крашеными головками ставим по всей захватке до первого прохода, а проколом проволокой звеньевой идёт за сопловщиком с отставанием в одну полосу. Дефицит в 8–10 мм на своде за сеткой всплывает через пять минут после его появления, и закрывается набрызгом на месте — смесь ещё в бункере, установка ещё под давлением. Приёмка при таком порядке превращается в формальность: официальный замер подтверждает то, что уже известно, а вскрывать покрытие кернами приходится только там, где этого требует программа контроля.
Честное ограничение метода: прокол показывает толщину в точке, а не по площади. Между двумя точками с проектными 50 мм спокойно живёт впадина в 40 мм, если основание неровное. Отсюда правило: чем хуже подготовлено основание, тем гуще сетка проколов, и тем раньше в дело идут лекала. Свежее покрытие после этих операций уходит под уход за свежим торкрет-покрытием по обычному регламенту — замеры на график ухода не влияют.
Сколько это смен: перевод объёма заявки в производительность установки

Паспортная производительность — вилка: у РЭ АС-4, редакция 2019, стр. 11, расход воздуха различается втрое между режимом торкретирования и режимом штукатурки при одной и той же дальности подачи.
На участке 180 м² при толщине торкретирования 80 мм в деле остаётся 14,4 м³ торкрет-бетона, а через установку проходит около 16,9 м³: отскок бригада прокачивает вместе с полезным объёмом, и делить на производительность надо большую цифру. Она берётся тем же действием, что и строка смеси в заявке: 14,4 ÷ 0,85, где 15% — нормируемая потеря мокрого метода от объёма исходной смеси. По слоям объём раскладывается так: первый слой 50 мм — 9,0 ÷ 0,85 = 10,59 м³, второй слой 30 мм — 5,4 ÷ 0,85 = 6,35 м³. Округлённые до десятых, слои дают 10,6 и 6,4 м³, а их сумма — 17,0 м³. Итог по участку поэтому берут сразу от общего объёма: 14,4 ÷ 0,85 = 16,9 м³, и в дальнейшие шаги подставляют именно эту цифру.
Дальше четыре подстановки.
- Возьмите паспортную производительность своей модели из раздела технических характеристик РЭ и запишите год редакции. Между изданиями значения расходятся: у АС-2 редакция 2025 (стр. 5) даёт 1–2,5 м³/ч на рукаве DN38 и 2–4 м³/ч на DN50, а в редакции 2019 та же строка выглядит иначе. Для сквозного примера берём АС-3 редакции 2020 (стр. 5): 3–6 м³/ч.
- Считайте по нижней границе вилки. При 3 м³/ч чистое нанесение занимает 16,9 ÷ 3 = 5,6 ч: 3,5 ч на первый слой (10,59 ÷ 3) и 2,1 ч на второй (6,35 ÷ 3). По верхней границе те же слои укладываются за 2,8 ч.
- Вычтите из смены время, когда сопло молчит. Запуск, проверка тракта, перестановка подмостей, промывка рукава и контрольные замеры съедают около двух часов восьмичасовой смены. Под нанесение остаётся 6 ч.
- Разделите объём на темп смены и округлите вверх. 6 ч × 3 м³/ч = 18 м³ за смену против наших 16,9 м³. Арифметически объём закрывается одной сменой с запасом 0,4 ч — и этот запас решает всё, потому что в него ещё должен войти межслойный интервал.
Паспортная цифра, которую вы подставляете в первый шаг, задана стандартом: производительность в м³/ч входит в перечень обязательных характеристик установки для торкретирования наравне с максимальным размером заполнителя и подвижностью бетона (ГОСТ ISO 21592-2013 «Машины для торкретирования», п. 4.1). Величина внутри перечня остаётся вилкой.
| Модель | Производительность, м³/ч | Редакция РЭ | Чем сужается вилка |
|---|---|---|---|
| АС-1 | 0,5–3,0 | 2019 | фракция до 8 мм на рукаве DN32, до 16 мм на DN50 |
| АС-2 | 1–2,5 (DN38) / 2–4 (DN50) | 2025 | сечение раствороподающего рукава |
| АС-3 | 3–6 | 2020 | фракция до 20 мм, рукава DN50–65 |
| АС-4 | 0,5–1,5 | 2019 | режим работы установки |
| АС-5-3,5 | 3,5 | 2019 | подвижность раствора 8 см по методике замера, записанной в РЭ; дальность 50 м по горизонтали и 10 м по вертикали |
Насколько сильно режим сдвигает цифры, видно по АС-4 редакции 2019 (стр. 11): на одной и той же дальности 40 м установка берёт 1,5 м³/мин воздуха в режиме торкретирования и 0,5 м³/мин в режиме штукатурки — разница втрое у одной машины. Отдельно от этих двух режимов стоят режимы работы с огнеупорными смесями: там вилку производительности задают температура и состав футеровочной массы, и это тема другого разбора.
АС-5-3,5 редакции 2019 (стр. 9) добавляет второе условие: заявленные 3,5 м³/ч измерены при подвижности раствора 8 см по ГОСТ 5802-86 «Растворы строительные. Методы испытаний» — стандарту, на который ссылается редакция руководства 2019 года; с 1 июля 2022 года он утратил силу, и методику замера сегодня берут по действующей редакции. Жёсткая смесь паспортного темпа не выдаст при любой методике. Дальность подачи работает в ту же сторону: чем длиннее бетоновод, тем выше требуется давление воздуха, а компрессор с недобором подачи опускает бригаду на нижнюю границу вилки независимо от того, что написано в паспорте установки. Как рассчитать подачу и давление компрессора под свою установку — отдельный расчёт.
Межслойный интервал забирает оставшийся запас смены. При темпе 3 м³/ч на нанесение уходит 5,6 из 6 доступных часов, свободными остаются 24 минуты — короче любого интервала выдержки, который назначит проект для тоннельного контекста. Второй слой уезжает в следующую смену, и в заявке появляются две. При темпе 6 м³/ч картина другая: нанесение занимает 2,8 ч, свободными остаются 3,2 ч, интервал помещается внутрь смены целиком. Границу между одной сменой и двумя двигает фактический темп бригады; паспортная строка её только очерчивает.
Простой на выдержке снимается разбивкой участка на захватки: пока на первой половине свода первый слой набирает прочность, бригада ведёт первый слой на второй половине. Тогда 16,9 м³ ложатся примерно в полторы смены, но это уже решение по организации работ — оборудование в нём не участвует. Габариты машины при этом остаются входным ограничением площадки: какая установка проходит по габаритам выработки — вопрос, который решают до расчёта смен.
По итогу первой смены сверьте расчётный темп с фактическим: снимите площадь, закрытую за смену, переведите её в кубометры через свою толщину торкретирования и сравните с 18 м³, которые давал расчёт. Расхождение по темпу почти всегда всплывает вместе с расхождением по материалу, а сверка остатка смеси и фибры после первой смены разобрана в шаге единого расчёта заявки. Если фактический темп держится ниже расчётного вторую смену подряд, дело обычно в тракте: сечение рукава, дальность подачи, подача компрессора. Подбор модели под заданный объём и обратная задача — как перевести объём работ в требуемую производительность установки — тема отдельного разбора.
Расход по смете и расход по факту: почему они не совпадают
Сметная норма и накладная описывают разные величины. Норма выведена по усреднённым типовым условиям и одинакова для стены подвала и для свода выработки; снабженец платит за смесь, которая ушла на конкретную поверхность конкретного объекта. Расхождение закладывается ещё до выхода на площадку, поэтому спор «кто прав» закрывают первичными документами объекта.
Фактический расход двигают вверх четыре вещи.
- Положение поверхности. Нормативные пределы отскока для свода и потолка выше, чем для вертикальной стены: часть смеси падает под собственным весом.
- Метод нанесения. Сухой процесс теряет заметно больше мокрого, и нормируемые проценты потерь у них разные.
- Техника нанесения. Сюда входят расстояние сопла до поверхности, угол атаки струи и скорость ведения полос. Один оператор укладывает ровный слой в проектную толщину, второй перебирает на буграх и добирает объём на выравнивании.
- Основание. Каверны, вывалы и шероховатость после очистки принимают смесь сверх геометрического произведения площади на толщину. Каверна глубиной 3 см на своде забирает материал молча: в ведомости объёмов её нет, в накладной она появляется.
Арифметика перебора считается быстро. Средняя фактическая толщина торкретирования 85 мм вместо проектных 80 мм даёт лишние 0,5 м³ смеси на каждые 100 м² — плюс 6% к строке материала. Килограммы фибры растут на те же 6%, потому что дозировка привязана к объёму смеси, а не к площади. На участке в несколько сотен квадратов такой перебор превращается в паллету, которую нечем закрыть.
Разницу закрывают четыре документа, и каждый из них собирают по ходу работ. Восстановить их при закрытии месяца уже нечем. Исполнительная схема с замерами толщины по согласованным точкам показывает, сколько миллиметров фактически лежит на конструкции. Журнал работ фиксирует по сменам захватку, площадь, число мешков и килограммы фибры. Акт освидетельствования скрытых работ подтверждает толщину слоя до того, как её закрыло следующее покрытие. Отчёт о расходе материалов сопоставляет списание с производственной нормой и показывает остаток на площадке.
Порядок простой. До начала работ согласуйте с технадзором способ контроля толщины и схему точек замера, зафиксируйте это протоколом — потом переспорить методику не выйдет. После каждой смены вносите в журнал фактическую площадь, среднюю толщину по замерам и списанный материал. При закрытии объёма сведите таблицу из пяти колонок: проектная толщина, средняя фактическая по замерам, объём в деле, расход по накладным, остаток на складе объекта. Такая таблица объясняет разницу цифрами замеров. Формулировка «условия были тяжёлые» в ней места не занимает.
Системный перебор читается как сигнал о технологии. Если факт стабильно уходит от нормы на одну и ту же величину в одну сторону, вопрос лежит не в смете: проверяйте расстояние сопла, консистенцию смеси и качество подготовки основания, пока объём не закрыт.
Семь ошибок расчёта, из-за которых материала не хватает на последних квадратах
Недобор материала закладывается в таблицу заявки задолго до выхода на площадку. Семь ошибок ниже дают от 15% до полуторакратного расхождения между заказанным и уложенным.
1. Дозировку фибры взяли из материалов про промышленные полы. Общебетонные источники дают стальную фибру в вилке от 15 до 150 кг/м³. Числа описывают горизонтальную плиту, где волокно укладывают в бетон. При торкретировании волокно летит через сопло, часть его отбивает от поверхности, поэтому нормативная дозировка задаётся процентом от массы сухой смеси. Как правильно: брать дозировку из документа, который говорит про набрызг-бетон, и пересчитывать процент в килограммы на кубометр под свою рецептуру.
2. Толщина взята с карточки смеси без условий применения. Паспорт продукта даёт одну вилку на все поверхности сразу. Документы разводят эти цифры по контексту: общегражданское торкретирование держит типовой слой в пределах 20–40 мм, тоннельные требования допускают 50–60 мм за проход при своей технике нанесения и контроле плотности. Прораб берёт верхнюю цифру карточки, наносит её на свод и получает оплывание. Как правильно: рядом с каждой цифрой толщины держать строку условий — метод, положение поверхности, наличие сетки, крупность заполнителя.
3. Проектная толщина принята за толщину прохода. Проектные 80 мм уходят в заявку и в график как один проход. Слой такой толщины на вертикали и на своде не удерживается, бригада переделывает участок, а смесь на переделку в заявке не заложена. Как правильно: делить проектную толщину на слои, помня правило двух слоёв для покрытий толще 20–25 мм, и ставить в график межслойный интервал своего контекста.
4. Расход посчитан без потерь. Площадь умножили на удельный расход из карточки и заказали ровно столько. Оговорка «без учёта отскока» в паспорте стоит мелким шрифтом, и на объекте не хватает от 18 до 33% массы — как раз на последних квадратах, когда паллеты уже закончились. Недобор всегда больше самих процентов потерь: 15 и 25% норматив отсчитывает от исходной смеси, а заказ считали от уложенного объёма. Как правильно: ставить нормируемые производственные потери внутрь основной формулы делением на 0,85 или 0,75, до округления мешков до целой паллеты.
5. Фибра посчитана на проектный объём без отскока волокна. Килограммы получили умножением дозировки на объём покрытия. Часть волокна сдувается воздушным потоком ещё до удара о поверхность, поэтому в оценочных расчётах закладывают около четверти отскока фибры плюс коэффициент уплотнения при переходе от сухой смеси к готовому покрытию. Итог на объекте: фибры в покрытии меньше, чем оплачено, а керны не подтверждают проектную остаточную прочность. Как правильно: считать килограммы от массы сухой смеси с отскоком волокна внутри расчёта — дозировку, умноженную на объём в деле, делят на 0,75.
6. Фибру выбрали по дозировке, а тракт не проверили. Дозировка сходится, партия закуплена, длина волокна конфликтует с сечением рукава. Требование к подаче фибры простое: внутренний диаметр раствороподающего рукава не меньше 50 мм и не меньше двух длин волокна, колена 90° из тракта исключаются. Нарушение даёт пробку на пятнадцатой минуте смены: разбор тракта, промывка, схватившаяся смесь в рукаве и потерянные полсмены. Как правильно: подставить длину и диаметр своей фибры в требование к тракту и сверить с паспортным сечением рукава своей установки до закупки партии.
7. Объём посчитан по проектной площади без профиля поверхности. Свод выработки, углы, каверны и неровное основание после подготовки дают больше поверхности и больше объёма в деле, чем плоская проекция в ведомости. Каждый недоучтённый кубометр — это 1900–2000 кг сухой смеси по карточкам продукции, то есть целая паллета сверх заявки. Как правильно: считать каждую конструкцию объекта отдельной строкой со своей толщиной и складывать объёмы, а не усреднять толщину по всему объекту.
Заводская гарантия Торнадоторк — 10 лет, и она относится к оборудованию: раме, приводу, дозирующему барабану, узлам тракта. Расход смеси и отскок она не покрывает и покрывать не может. Установка держит паспортное давление и подачу, а сколько материала останется на поверхности, решают состав смеси, состояние основания и техника оператора: угол сопла, расстояние до поверхности, скорость проходов. Поэтому заявку проверяют на объекте — по остатку материала после первой смены и по фактической толщине нанесённого слоя.
Частые вопросы
Какой расход смеси на 1 м² при слое 10 мм?
Паспорта сухих торкрет-смесей сходятся на 19–20 кг/м² при слое 10 мм — около 2 кг на каждый миллиметр толщины. Эта цифра дана до потерь: поверх неё накладывают нормируемый отскок — 25% объёма исходной сухой смеси при сухом методе и 15% при мокром (Руководство М10.1/06, п. 8.11). Проценты отсчитываются от исходной смеси, поэтому массу в деле делят: с потерями расчётная строка заявки выходит около 22–24 кг/м² по мокрому методу и около 25–27 кг/м² по сухому. Полученную массу делят на фасовку мешка 25 кг и округляют вверх до целой паллеты.
Какая максимальная толщина слоя за один проход?
Обычная толщина наносимого слоя — 20–40 мм, минимальная — 5–7 мм (Руководство М10.1/06, п. 7.3.8). В тоннелях набрызг-бетон наносят слоями по 5–6 см за проход, увеличение допускается при двух условиях: слой не оплывает и плотность в конструкции не ниже 2,2 г/см³ (ВСН 126-90, п. 3.50). Разрыв между этими вилками даёт техника нанесения и положение поверхности, поэтому свою цифру берут из документа своего типа объекта и сверяют с паспортом смеси.
Почему покрытие толще 20–25 мм кладут в два слоя?
Такая масса не удерживается на вертикали и на своде — свежий слой оплывает под собственным весом до схватывания. Покрытие общей толщиной более 20–25 мм по этой причине укладывают не менее чем в два слоя (Руководство М10.1/06, п. 7.3.8). Число слоёв и толщину каждого задаёт проектная документация (СП 72.13330.2016, п. 18.4а). При делении следят, чтобы остаток последнего слоя не оказался тоньше минимальных 5–7 мм.
Сколько ждать между слоями торкретирования?
Единой цифры для всех условий нормативы не дают. С ускорителем схватывания следующий слой наносят не ранее чем через 20 минут на стене и 40 минут на своде, без ускорителя — не ранее 4 часов (Руководство М10.1/06, п. 7.3.16). В тоннелях ориентир короче: не менее 2 часов и после набора предыдущим слоем прочности не менее 1 МПа (ВСН 126-90, п. 3.56). Для ремонтных работ без ускорителя при температуре около 20 °C Guidelines EFNARC 1999 указывают 3–5 часов.
Какой расход фибры для бетона при торкретировании?
Стальную фибру диаметром до 0,5 мм для класса набрызг-бетона на осевое растяжение Bt1,6 и выше вводят в количестве до 6% от массы смеси (ВСН 126-90, п. 3.11). По полипропилену действуют два ориентира с разными областями применения: 1,8–2,5 кг/м³ для условий повышенных температур и пожара (Руководство М10.1/06, п. 7.5.2) и 0,75–1 кг/м³ для ремонтных составов против трещинообразования (Guidelines EFNARC 1999). Дозировки для промышленных полов — 15–150 кг/м³ стали — относятся к горизонтальной плите, где волокно укладывается в бетон, и на торкрет их не переносят.
Какая фибра не забьёт тракт установки?
Приведённый диаметр стальной фибры держат в пределах 0,4–0,6 мм, длину — по условию 50df < lf < 100df (Руководство М10.1/06, п. 5.9 и 5.11). Тракт ограничивает длину жёстче расчёта: внутренний диаметр раствороподающего рукава — не менее 50 мм и не менее двух длин волокна, коленчатые патрубки с изгибом 90° из линии убирают, рукава ставят одного диаметра с плотными уплотнениями (там же, п. 7.5.14). Волокно длиной 30 мм требует рукава от 60 мм, поэтому длину партии сверяют с паспортным сечением рукава своей установки до оплаты.
Как проверить фактическую толщину нанесённого слоя?
Незатвердевший слой прокалывают тонким шилом или проволокой в нескольких точках: избыток срезают мастерком до схватывания, недобор доращивают, бугры и впадины свыше 5–7 мм не допускают (Руководство М10.1/06, п. 7.3.13). Затвердевшее покрытие проверяют маяками или выбуриванием кернов (СП 72.13330.2016, п. 18.13а). В тоннелях к этому добавляют передвижные лекала и маркшейдерский замер (ВСН 126-90, п. 3.55).
Что вписать в заявку: чек-лист перед закупкой
Заявка на объект держится на двух строках и одной проверке. Пройдите четыре пункта до того, как отдадите её сметчику и поставщику.
- Строка смеси. Площадь конструкции, проектная толщина торкретирования, число слоёв, удельный расход на миллиметр из паспорта смеси, нормируемые потери своего метода (25% сухой, 15% мокрый), пересчёт массы в мешки 25 кг с округлением вверх до паллеты.
- Строка фибры. Тот же объём в деле, дозировка под свой тип волокна с указанием документа, надбавка на отскок фибры (в оценочных расчётах принимают 25%), пересчёт килограммов в упаковки по фактической массе коробки, которую поставщик подтверждает до расчёта.
- Проверка партии волокна до оплаты. Диаметр и длина по паспорту партии против правила 50df < lf < 100df; длина против внутреннего диаметра своего рукава; ревизия тракта на колена 90° и на рукава разного сечения. Партия, не проходящая по сечению, встанет пробкой на первой же смене, и её не спасёт правильная дозировка.
- График смен. Межслойный интервал своего контекста и объём заявки, делённый на фактическую производительность установки, а не на верхнюю границу паспортной вилки.
Смежные темы разобраны отдельно: сравнение характеристик моделей линейки АС — паспортные сечения рукавов и предельные фракции; как ВСН 126-90 описывает технологию крепления выработок — если объект подземный; как устроен тракт подачи смеси от бункера до сопла — чтобы понимать, где волокно встречает сопротивление.
Дозировку и фактическую производительность на своей смеси проще увидеть до закупки большой партии волокна. Завод выезжает на объект с установкой и даёт технику в краткосрочную аренду: за одну смену становится видно, проходит ли выбранная фибра через тракт, какой отскок даёт ваша смесь на этом основании и сколько квадратных метров закрывает установка.
Пришлите параметры объекта — площадь, проектную толщину, метод нанесения и тип волокна — посчитаем строку смеси и строку фибры под вашу заявку: info@tornadotork.ru, +7 (499) 350-47-06.
Об авторе
Фёдоров Сергей Анатольевич, старший инженер ООО «ПК «Торнадо». 25 лет в торкретировании.
Специализация: подбор торкрет-оборудования под задачу объекта, эксплуатация и сервис установок линейки АС, устройство дозирующих узлов и сопловых систем, крепление горных выработок набрызг-бетоном, усиление и ремонт железобетонных конструкций торкретированием.
