Усиление фундамента торкретированием — это наращивание сечения фундамента обоймой из торкрет-бетона, который ГОСТ 25192-2012 (п. А.3.8) определяет как «мелкозернистый бетон, пневматически наносимый на поверхность». Обойму набрызгивают без опалубки с одной или двух сторон и связывают со старой кладкой сеткой и анкерами.
Торкрет-обойма восстанавливает тело фундамента: выкрашенный бут, размороженный кирпич, бетон с корродирующей арматурой. Осадки основания и нехватку площади подошвы она сама не устраняет. Их решают уширением подошвы, сваями или другим методом по расчёту проектировщика.
Руководство М10.1/06 включает «подведение контропор и фундаментов под сооружения» в перечень областей применения торкрет-бетона (п. 2.3.А). Толщина за проход, сетка, анкеры и уход вынесены в разбор общих параметров нанесения при усилении конструкций. Фундаментная методика усиления идёт в таком порядке:
- диагноз: разрушено тело фундамента или основание;
- выбор метода по таблице семи способов усиления;
- методика под тип фундамента: бут, кирпич, ФБС, монолитная лента, столбы;
- схема обоймы: изнутри подвала, с двух сторон, с уширением подошвы;
- исходные данные по грунтовой воде и агрессивной среде;

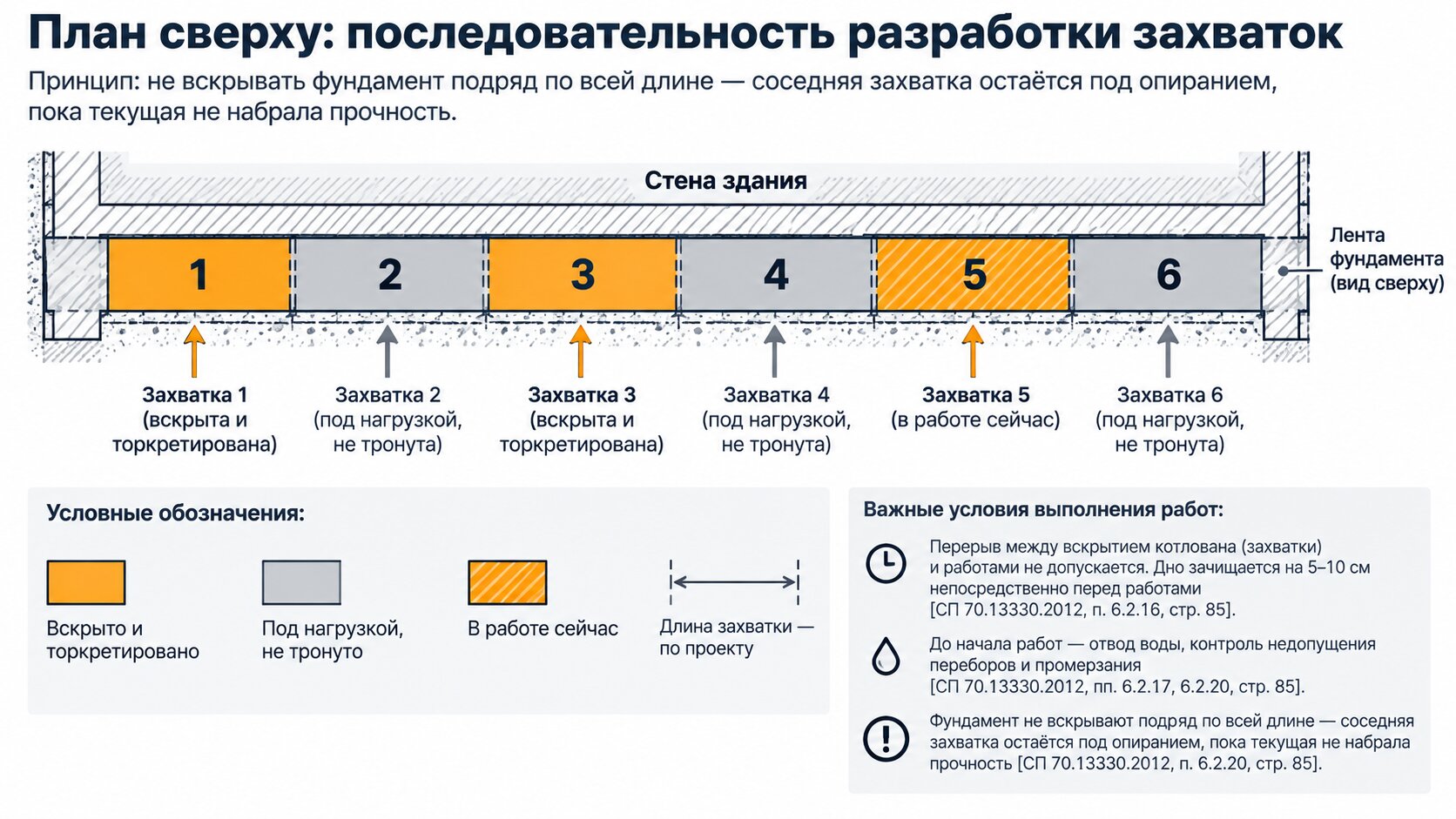

- работы захватками в траншее и подвале;
- нормы и приёмка: какие акты и пункты предъявить технадзору.
Ключевые выводы
- Торкрет-обойма подходит, когда разрушен материал фундамента. При осадках здания первым идёт обследование и расчёт основания, а обойму назначают уже после него.
- Из трёх схем торкрет-обоймы на основание работает только обойма с уширением подошвы, и её размеры задаёт проектировщик по расчёту.
- Руководство М10.1/06 (табл. 6.3) даёт два порога сцепления торкрет-бетона с бетоном: 2,0 МПа для группы п. 2.3.А, куда входят подведение фундаментов и усиление конструкций из кладки и бетона, и 1,0 МПа для ремонта повреждений (п. 2.3.Б). Какой порог войдёт в проект усиления фундамента, решает проектировщик.
- Торкрет-бетон для конструкций в грунте фундаментов подбирают по морозостойкости от F75 до F200 в зависимости от расчётной зимней температуры (СП 28.13330.2017, табл. Ж.1).
- Каждый этап скрытых работ на фундаменте закрывают актом. О дате освидетельствования подрядчик уведомляет заказчика не позднее чем за 3 рабочих дня, а до освидетельствования следующий этап начинать нельзя (СП 72.13330.2016, п. 19.3.5).
Обычно задача приходит на объект так: заказчик просит «просто оторкретировать фундамент», проекта усиления нет, по стене подвала идёт трещина, после дождей на полу стоит вода. Прежде чем считать объём смеси и заказывать установку, инженер должен понять, где дефект: в кладке или под подошвой. От ответа зависят схема обоймы и объём откопки.
Что лечит торкрет-обойма, а что нет: тело фундамента или основание
Проект «Если быть точным» собрал из ГИС ЖКХ данные об износе более 950 тыс. многоквартирных домов России: выгрузка по многоквартирным домам актуальна на ноябрь 2025 года и содержит 26 характеристик каждого здания. Состояние фундамента конкретного дома в таких сводках не видно: его подрядчик узнаёт только на обследовании.
Усиление старого фундамента у подрядчика начинается с вопроса, где находится дефект. От ответа зависит, подойдёт ли усиление фундамента торкретированием вообще. Если разрушился материал фундамента (бут, кирпич, бетон, арматура), торкрет-обойма работает по прямому назначению. Если просело или перегружено основание под подошвой, одна обойма его не исправит.
Граница метода следует из того, для чего предназначен торкрет-бетон. Руководство М10.1/06 относит к области его применения «ремонт повреждений, вызванных износом, кислотами, газами, огнём, взрывами, морозами и чрезмерной нагрузкой» (п. 2.3.Б) и отдельной строкой «усиление конструкций из кладки и бетона» (п. 2.3.А). Все эти формулировки касаются материала конструкции. Несущую способность и осадки основания определяет расчёт проектировщика. Торкрет-обойма по боковым граням этот расчёт не меняет.
| Торкрет-обойма решает (тело фундамента) | Сама не решает → что делать сначала |
|---|---|
| Выветренный раствор и выкрашивание камня в бутовой и бутобетонной кладке | Осадки и крен из-за слабого, замачиваемого или суффозионного грунта → устранить причину, усилить основание, обойму выполнить вторым шагом |
| Разрушенная кирпичная кладка фундамента и стен подвала | Не хватает площади подошвы → обойма с уширением подошвы по расчёту проектировщика |
| Коррозия бетона, оголённая ржавая арматура на обрезе и в стенах | Напорная вода и течи в котловане → водопонижение и отвод воды до начала работ |
| Недостаточное сечение или прочность материала → наращивание обоймой по проекту | Кладка потеряла связность, анкер в ней не держится → инъектирование кладки, затем обойма |
| Замачивание кладки и анкеров агрессивной водой → обойма закрывает и кладку, и анкеры | Нет доступа ни с одной стороны или захватку нельзя вскрыть без угрозы опиранию → другой метод усиления |
Отличить один случай от другого помогают наблюдения до проекта. На трещины ставят маяки. Если маяк лопнул через несколько недель, фундамент продолжает двигаться, и причину ищут под подошвой. Шурф у стены показывает сразу две вещи: состояние кладки на глубине и грунт у подошвы, в том числе мокрый он или сухой. Оба результата попадают в отчёт обследования, и по нему проектировщик выбирает строку таблицы.
Осадки основания проявляются трещиной, которая продолжает раскрываться. Грунт под подошвой замачивается из протёкших сетей, вымывается суффозией или перестаёт держать нагрузку после надстройки этажа. Обойма, нанесённая на такой фундамент, повторит его движение и растрескается вместе с кладкой. Порядок здесь обратный: ремонтируют сети, отводят воду, усиливают основание по проекту. Торкрет выполняют после, когда маяки перестали фиксировать движение, и он восстанавливает разрушенное тело фундамента.
Нехватка площади подошвы возникает, когда нагрузка выросла, а фундамент остался прежним. Давление на грунт превышает то, на которое рассчитано основание. Обойма по боковым граням добавляет прочность кладке, площадь опирания при этом остаётся той же. На основание работает только одна схема: обойма с уширением подошвы, размеры которой проектировщик назначает по расчёту.
Напорную воду снимают до нанесения. Смесь наносят на подготовленную поверхность без текущей воды, поэтому первыми идут водопонижение, дренаж и отвод течей. Кладку, которая держится за счёт собственного веса и в которой анкер проворачивается в шве, сначала инъектируют. Раствор возвращает ей монолитность, и только потом ставят анкеры и сетку.
Для агрессивной воды у торкрет-обоймы есть отдельный довод: сплошная обойма закрывает и кладку, и собственные анкеры. Как этот довод сработал на бутобетонном фундаменте при подтоплении, показывает кейс из монографии Т. А. Ивановой (2024) в разделе о схемах обоймы.
Любое решение из левой колонки оформляют через обследование и проект усиления. Обследование фиксирует, где дефект, и даёт анализ воды и грунта. Проект задаёт схему обоймы, толщину, армирование и анкеровку. Подрядчик выполняет работы и сдаёт скрытые работы по актам. Ремонт и усиление фундаментов по такой схеме состоит из нескольких этапов, и торкрет-обойма занимает среди них одно место. Перед ней идут отвод воды, инъектирование или работа с основанием, после неё идут гидроизоляция и обратная засыпка.
Для частного деревянного дома и работ своими руками метод не подходит: нужны торкрет-установка с компрессором, проект и приёмка скрытых работ. Как смесь подаётся сжатым воздухом и почему слой держится на вертикальной кладке без опалубки, описано в разборе того, как устроено торкретирование как технология.
Торкретирование фундамента среди других методов усиления: сравнительная таблица

Торкрет-обойма — один из методов усиления тела фундамента; при дефиците площади подошвы её дополняют уширением по проекту.
Семь распространённых методов усиления фундаментов делятся на две группы по тому, с чем они работают. Три метода восстанавливают тело фундамента: торкрет-обойма, железобетонная обойма в опалубке и инъектирование кладки. Остальные четыре меняют передачу нагрузки на грунт: закрепление основания, уширение подошвы, подведение свай и подводка новых фундаментов. Торкретирование фундамента входит в первую группу. Поэтому метод выбирают по колонке «что лечит», а технологию нанесения сравнивают уже потом.
| Метод | Что лечит | Типичный повод | Откопка и опалубка | Ограничения | Сочетается с торкретом |
|---|---|---|---|---|---|
| Торкрет-обойма (торкрет-рубашка) | Тело фундамента: материал, сечение, защита кладки и арматуры от воды | Выветренный раствор, выкрашенный бут, разрушенный кирпич, оголённая арматура | Откопка захватками с одной или двух сторон, опалубка не нужна | Осадки основания и нехватку площади подошвы сама не устраняет, по текущей воде не наносят | Базовый метод |
| Железобетонная обойма литым бетоном в опалубке | Тело фундамента: сечение и несущая способность | Недостаточное сечение, разрушенный бетон, рост нагрузки | Откопка шире: нужно место под опалубку и её раскрепление | Толщину задаёт укладка бетона, в узкой траншее и у стены подвала опалубку ставить трудно | Заменяет торкрет-обойму, на одном объекте их делят по участкам |
| Инъектирование кладки | Тело фундамента: связность кладки, пустоты, выветренные швы | Кладка рассыпается, анкер не держит | Шпуры с доступной стороны, опалубка не нужна | Сечение не наращивает, поверхность и арматуру от воды не закрывает | Да, первым шагом перед обоймой |
| Закрепление грунта основания | Основание: прочность и деформируемость грунта | Осадки и крен из-за слабого или замоченного грунта | По проекту: из подвала или с поверхности | Тело фундамента не восстанавливает, применимость зависит от грунта по изысканиям | Да, последовательно: сначала основание |
| Уширение подошвы (приливы, банкеты) | Площадь подошвы | Давление на грунт выросло после надстройки или смены нагрузки | Откопка до подошвы, опалубка под прилив | Только по расчёту, анкеры приливов в сыром грунте корродируют | Да, по проекту обойма объединяет прилив и старую кладку |
| Подведение свай, в том числе буроинъекционных | Основание: нагрузка уходит на глубокие слои грунта | Слабый грунт под подошвой, осадки продолжаются | Локальная откопка, бурение через тело фундамента или рядом с ним | Кладка должна выдержать бурение и заделку свай, тело фундамента метод не ремонтирует | Да, обойма восстанавливает тело, в котором заделаны сваи |
| Подводка контропор и новых фундаментов | Опирание: старая подошва перестаёт нести нагрузку | Фундамент разрушен по высоте или не держит нагрузку | Откопка под подошву короткими участками | Самый глубокий объём работ под действующим зданием, только по проекту | По проекту |
Для чужих методов в таблице нет чисел, а колонок цены и сроков нет вовсе. Толщину обоймы, шаг анкеров и длину свай задаёт расчёт конкретного объекта. Цифра, перенесённая с чужого проекта, закладывает ошибку в собственный. Для выбора метода хватает трёх вопросов: какой дефект он устраняет, сколько грунта придётся вынуть и где он перестаёт работать.
Ближе всех к торкрету стоит железобетонная обойма в опалубке. СП 70.13330.2012 в п. 9.17.4 перечисляет для усиления стен, колонн и простенков стальные, железобетонные и углепластиковые обоймы и требует выполнять их по рабочим чертежам. По конструкции торкрет-обойма относится к железобетонным: арматурная сетка, анкеры в старую кладку и слой бетона. Отличается способ укладки. Литому бетону нужна опалубка и такая толщина, при которой смесь без пустот проходит между сеткой и щитами. Торкрет-бетон набирают слоями прямо на подготовленную поверхность. В узкой траншее вдоль стены или в подвале с трубами опалубку раскрепить негде, а сопловщик с рукавом там работает. Требование рабочих чертежей из п. 9.17.4 распространяется на обе обоймы одинаково.
Усиление фундамента инъектированием закрывает задачу, которую обойма в одиночку не решает: связывает кладку изнутри. Раствор под давлением заполняет пустоты и выветренные швы бута или кирпича, и массив снова работает как одно тело. Сечение после инъекции прежнее. Разрушенная поверхность и оголённая арматура остаются открытыми для грунтовой воды. Каждый из двух методов закрывает половину задачи, поэтому на старой бутовой кладке их часто назначают вместе.
Торкретирование фундамента сильнее всего работает в одной из двух связок:
- Инъектирование кладки, затем торкрет-обойма. Инъекция возвращает кладке связность, и анкеры обоймы получают опору в теле фундамента. Обойма наращивает сечение и закрывает кладку от воды.
- Уширение подошвы и торкрет-обойма по проекту. Прилив или банкет увеличивает площадь опирания. Обойма объединяет прилив со старой кладкой и укрывает анкеры, которые в сыром грунте без защиты корродируют.
Связку и её объём выбирает проектировщик по результатам обследования. Подрядчик получает решение в рабочих чертежах.
С методами второй группы торкрет совмещают строго по очереди. Если фундамент дал осадку или крен из-за грунта, сначала устраняют причину: закрепляют основание, подводят сваи или новые опоры. Торкрет-обойма идёт вторым шагом и восстанавливает кладку, растрескавшуюся за годы осадок. При обратном порядке обойма оказывается на подвижном основании, и трещины открываются уже в новом бетоне.
Фундаменты занимают только часть работ, где используют этот материал. Подземные сооружения, откосы и защитные покрытия разобраны в обзоре о том, где ещё применяют торкрет-бетон в строительстве.
Как усиливают разные типы фундаментов: бутовый, кирпичный, ФБС, монолитный, столбчатый

Методика зависит от материала кладки: усиление бутового фундамента и усиление ленточного фундамента различаются подготовкой основания (СП 70.13330.2012, п. 9.17.2, стр. 121).
Методику, по которой ведут усиление фундамента торкретированием, определяет материал фундамента. Бут и кирпич сначала восстанавливают как кладку, у монолита ремонтируют защитный слой над арматурой, у столба и угла решают, как замкнуть сетку. Усиление ленточного фундамента из бута, кирпича и ФБС строится на одной логике, различаются подготовка и анкеровка. По матрице ниже удобно найти свою строку до разговора с проектировщиком.
| Тип фундамента | Типичный дефект | Подходит ли торкрет-обойма | Чем дополнить |
|---|---|---|---|
| Бутовый, бутобетонный | Выветренный раствор, выкрашенный камень | Да, после восстановления связности кладки | Инъектирование, анкеры в швы, замена разрушенных участков |
| Кирпичный, стены подвала | Размороженный кирпич, соли, расслоение кладки | Да, если анкер держится в кладке | Удаление размороженного слоя, инъектирование |
| Сборный из ФБС | Раскрытые и мокрые швы между блоками | Да, сплошной обоймой по плоскости ленты | Заделка швов |
| Монолитная лента | Коррозия арматуры, сколы на обрезе | Да, ремонт защитного слоя или наращивание сечения | Очистка и защита арматуры |
| Столбчатый | Разрушение тела столба | Да, замкнутой обоймой по периметру | Анкеровка по всем граням |
| Под колонну | Разрушение подколонника | Да, по проекту | Расчёт совместной работы с колонной |
| Угол здания | Трещины на стыке двух стен | Да, с замкнутой сеткой на переломе | Проверка основания, если трещина растёт |
Бутовый и бутобетонный фундамент

Раствор в швах выветрен, камень выкрашивается — такой дефект тела фундамента торкрет-обойма устраняет напрямую.
Бутовая лента разрушается со швов: известковый или слабый раствор выветривается, камни теряют сцепление и выкрашиваются. Торкрет-обойма держится на такой кладке за счёт анкеров, а анкеру нужна связная кладка. Поэтому усиление бутового фундамента начинают с восстановления кладки, обойму наносят последней операцией. Бутобетон усиливают в той же последовательности, если вода или мороз разрушили бетон между камнями.
Последовательность на вскрытой захватке:
- Подготовить кладку. Осмотреть и простучать молотком, очистить от грязи и старой штукатурки, удалить выветренный раствор и частично разрушенные камни. Результат шага: в зоне обоймы не осталось шатающихся камней и сыпучего раствора в швах.
- Инъектировать, если связность потеряна. Когда швы пустые на глубину и камни смещаются под рукой, пустоты заполняют раствором под давлением, и он снова связывает камни. Состав раствора и схему скважин задаёт проект. Результат: кладка, в которой можно закрепить анкер.
- Заанкерить в швы. Анкеры ставят в растворные швы, восстановленные на втором шаге. Шаг, глубину и тип анкера берут из проекта усиления. Если анкер проворачивается или выходит из шва, инъектирование на этом участке повторяют.
- Закрепить сетку и нанести обойму. Арматурную сетку крепят к анкерам, торкрет-бетон набирают слоями до проектной толщины. Толщину и армирование обоймы определяет проектировщик.
Участки, где камень выкрошился на всю глубину или кладка обрушилась, перекладывают до нанесения обоймы. Отдельного пункта о перекладке бутовых фундаментов в документах, на которые опирается этот разбор, нет. Ближайшая опора написана для замены кладки простенков (СП 70.13330.2012, п. 9.17.6), и её правила переносят на фундамент по аналогии. Новую кладку не доводят до старой на 3–4 см, зазор плотно зачеканивают жёстким раствором марки не ниже М100. Временное крепление снимают, когда новая кладка набрала не менее 70% проектной прочности. Применение этих правил к фундаменту фиксируют в проекте усиления.
Усиление бутового фундамента торкретом идёт в три этапа: связать кладку, заанкерить сетку, нанести обойму. Если пропустить первый этап, анкеры окажутся в рыхлых швах и обойма потеряет опору. Бывают трещины, которые проходят через сам камень и продолжают раскрываться. Их причина обычно в основании, поэтому такой случай разбирают с проектировщиком ещё до выбора схемы обоймы.
Кирпичный фундамент и стены подвала
Кирпичная кладка ниже уровня земли чаще всего разрушается от поочерёдного намокания и замерзания. Лицевой слой кирпича отслаивается чешуёй, известковый раствор в швах рассыпается в песок, а на стене подвала проступают белые высолы. Если кладка разрушается с поверхности и сквозных осадочных трещин нет, торкрет-обойма подходит. Она восстанавливает сечение стены и закрывает кирпич от воды.
Подготовку начинают с удаления слабой кладки по общему для каменных конструкций порядку из СП 70 (осмотр, простукивание, очистка, удаление размороженной кладки; операции расписаны в шаге 5 технологии работ). На объекте кладку срубают до кирпича, который звенит под молотком и не крошится под зубилом. Высолы счищают щёткой всухую и сразу ищут их источник. Соли приносит грунтовая вода, поэтому у засолённой стены подвала торкрет-обойму дополняют гидроизоляцией. Состав смеси в этом случае подбирают по классу агрессивности среды.
Сетку крепят анкерами к телу кирпича: выветренный шов держит хуже камня. Анкер не держит, когда:
- кирпич разморожен глубже зоны анкеровки;
- раствор выветрен настолько, что кирпичи шатаются в кладке;
- стена сложена из пустотелого кирпича.
В первых двух случаях кладку сначала восстанавливают: швы инъектируют, разрушенные участки перекладывают. Для пустотелого кирпича тип анкера выбирает проектировщик. До основных работ на захватке ставят пробные анкеры и проверяют их вырыванием, требуемое усилие указывают в проекте.
Если стену подвала усиливают только изнутри, без откопки, её раскрывают так же. Порядок нанесения на вертикальную кладку описан в статье о торкретировании стен и бетонных поверхностей подвала.
При осмотре кирпичного фундамента или ленты проверьте три признака, которые меняют решение:
- Наклонные трещины, которые расширяются год от года. Они говорят об осадке основания. Обойма её не остановит, поэтому сначала основание обследуют.
- Активная течь или мокрое пятно, которое растёт после дождя. Воду останавливают и отводят до торкретирования.
- Отдельные кирпичи вынимаются рукой. Кладку перекладывают, и только после этого ставят анкеры под обойму.
Сборный из ФБС и монолитная лента
Сборная лента из блоков ФБС чаще разрушается по швам, тело блока обычно остаётся целым. Раствор в горизонтальных швах выкрашивается. Вертикальные швы при монтаже нередко оставляли незаполненными, и через них в подвал идёт вода. Бетон самого блока при этом чаще всего цел.
ФБС: подходит ли торкрет. Торкрет подходит, когда блоки стоят ровно, а разрушены швы и поверхность. Торкрет-обойма по сетке объединяет отдельные блоки в сплошную стенку и перекрывает фильтрацию по швам. Если ряд блоков сдвинут по горизонтали или шов продолжает раскрываться на маяках, причина в основании. Такую подвижку обойма не остановит. Сначала нужны обследование и проект: проектировщик назначит уширение подошвы, сваи или другой метод.
ФБС: подготовка. Швы расшивают на всю глубину разрушенного раствора, промывают и заполняют заново. Швы с активной течью сначала инъектируют, иначе вода отожмёт свежий торкрет от блока. Анкеры ставят в тело блока, потому что в старом растворном шве они держат хуже. Шаг и глубину анкеровки задаёт проект. Точечные течи из вертикальных швов, которые не удалось закрыть инъекцией до нанесения, отводят методом «шланга» (порядок описан в разделе о воде в траншее).
Монолитная лента: типичный дефект. У монолитного ленточного фундамента чаще всего страдает обрез у планировочной отметки. Бетон там попеременно намокает, высыхает и промерзает, и арматура корродирует. Продукты коррозии занимают больший объём, чем металл: вдоль стержня идёт трещина, защитный слой отслаивается и открывает арматуру. Обрез находится в зоне сезонного замораживания и оттаивания, а зимой на него стекает талая вода с реагентами. Поэтому для этой зоны в проекте отдельно указывают класс среды по шкале XF и марку торкрет-бетона по морозостойкости (как их назначают по СП 28.13330.2017, разобрано в разделе о грунтовых водах).
Монолит: подходит ли торкрет. Для восстановления защитного слоя и утраченного сечения метод подходит напрямую, опалубка на обрезе не нужна. Бетон скалывают до плотного, стержень освобождают по всему периметру и очищают от продуктов коррозии. Если стержень заметно потерял сечение, проектировщик до нанесения назначает дополнительную арматуру. Толщину защитного слоя, сетку и анкеры подбирают по общим правилам, они собраны в разборе усиления конструкций торкретированием.
ФБС и монолит: сцепление. Блок ФБС и монолитная лента дают обойме бетонное основание. Поэтому к ним применима графа «Бетон» табл. 6.3 Руководства М10.1/06, а какую из двух строк таблицы взять, решает проектировщик (обе строки разобраны в разделе о схемах обоймы). Для бута и кирпича та же таблица числа не даёт, и сцепление тоже задаёт проектировщик. На ФБС и монолите сцепление можно прописать в проекте как измеримый критерий приёмки.
На что смотреть в обоих случаях. Трещины вдоль швов и вдоль арматуры говорят о разрушении тела фундамента. С ним торкрет-обойма справляется. Наклонные трещины через несколько рядов блоков или через всю высоту монолита и перекос проёмов над ними говорят об осадке. В этом случае усиление ленточного фундамента начинают с основания, а торкрет-обойму выполняют вторым этапом по тому же проекту.
Столбчатый фундамент, фундамент под колонну, угол здания
Нагрузка на столб и угол сосредоточенная. Отдельный столб держит колонну или участок стены. На угол опираются сразу две стены, и промерзает он с двух наружных сторон. Поэтому дефекты здесь локальные и хорошо заметные: сколотые рёбра, оголённая ржавая арматура подколонника, выветренные швы кирпичного столба, наклонная трещина, которая идёт от угла вверх по цоколю.
Подходит ли торкрет. Для столба и подколонника подходит, если разрушено само тело фундамента. Обойма, замкнутая по всем четырём граням, обжимает старое сечение и восстанавливает защитный слой. Усиление фундамента колонны под возросшую нагрузку считает проектировщик: он же решает, продлевать ли обойму на саму колонну. Колонны СП 70.13330.2012 прямо называет среди конструкций, которые усиливают обоймами по рабочим чертежам (п. 9.17.4). Без чертежей с сечением, армированием и узлом сопряжения с колонной обойму подколонника не начинают. Если осел только один столб или только угол, дело в основании. Обойма без уширения подошвы такую осадку не остановит.
Подготовка и что дополнить. Столб откапывают по всему периметру. Обойма работает, только когда она замкнута, и три закрытые грани из четырёх обжатия не дают. Если колонна стоит внутри здания, пол вокруг подколонника вскрывают. Острые рёбра скалывают в фаску, чтобы при набрызге за стержнями на углу не оставалось пустот. Нахлёст сетки выносят на середину грани, подальше от ребра.
Столб, откопанный по периметру, сразу теряет боковой отпор грунта со всех сторон. Поэтому соседние столбы одновременно не вскрывают, а очерёдность задают так же, как захватки ленты (шаг 3 технологии работ). Дно приямка вокруг столба защищают от подтопления и промерзания с момента вскрытия до засыпки. Для приямка действует тот же контроль, что для откопанной захватки (шаг 4).
Усиление угла фундамента начинают с устранения причины трещины: отводят воду от водостока и восстанавливают отмостку. Сетку перегибают через угол одним полотном или ставят гнутые угловые элементы внахлёст с рядовыми. Анкеры ставят по обе стороны от угла. Обойму заводят на обе стены на длину, заданную проектом, чтобы стык нового слоя не пришёлся на старую трещину. Угол промерзает с двух сторон и чаще других участков мокнет от водостока. Поэтому марку торкрет-бетона по морозостойкости для угла сверяют с табл. Ж.1 СП 28.13330.2017: для конструкций в грунте её назначают по расчётной зимней температуре района (значения собраны в разделе о грунтовых водах).
На что смотреть при приёмке:
- по акту скрытых работ сетка замкнута по периметру столба и без разрыва проходит через угол;
- рёбра и угол простукивают молотком: дребезжащий звук означает пустоту за арматурой;
- на трещину в углу ещё до работ ставят маяк. Если маяк лопнул, торкретирование откладывают, пока проектировщик не примет решение по основанию.
Схемы торкрет-обоймы: изнутри подвала, с двух сторон, с уширением подошвы
Для усиления фундамента торкретированием в проект закладывают одну из трёх схем: одностороннюю обойму по внутренней грани стены подвала, двустороннюю обойму с откопкой снаружи или обойму с уширением подошвы. Выбор зависит от двух условий. Первое: где дефект, в теле фундамента или в основании под ним. Второе: можно ли подойти к наружной грани. Без откопки обходится только первая схема, и она подходит, когда разрушена сама кладка, а снаружи фундамент не замачивается.

Схему выбирает проект: обойма с уширением подошвы — единственная, которая работает на несущую способность основания, а не только на тело фундамента.
Односторонняя обойма изнутри подвала и двусторонняя с откопкой
Одностороннюю обойму наносят из подвала, котлован для неё не роют. Её выбирают, когда снаружи к фундаменту не подобраться: вплотную стоит соседний дом, вдоль стены идут сети, над обрезом лежит покрытие, которое нельзя вскрывать. Слой торкрет-бетона на армосетке включается в работу вместе со старой кладкой за счёт анкеров, заделанных в тело стены, и сцепления по плоскости контакта. Наружная грань остаётся открытой. Если грунтовая вода подходит снаружи, кладка за новым слоем будет намокать дальше.
При двусторонней обойме наружную сторону откапывают. Внутренний и наружный слои обоймы соединяют сквозными анкерами через тело фундамента, и старая кладка оказывается зажатой между ними. Закрыты обе грани, поэтому такую схему берут при подтоплении, при разрушении кладки на всю толщину и в случаях, когда одного слоя по расчёту не хватает. Откапывают захватками, чтобы не открывать сразу длинный участок стены. Толщину на каждой стороне набирают за несколько проходов. Подробно о том, как набирают проектную толщину торкретирования послойно, рассказано в отдельной статье.
| Параметр | Односторонняя изнутри | Двусторонняя с откопкой |
|---|---|---|
| Откопка снаружи | не нужна | нужна, захватками |
| Связь со старой кладкой | анкеры в тело стены + сцепление | сквозные анкеры, кладка зажата между двумя слоями обоймы |
| Наружная грань от воды | не защищена | защищена |
| Когда закладывают | нет доступа снаружи, воды нет | подтопление, разрушение на всю толщину |
Прочность сцепления нового слоя с основанием нормирует Руководство М10.1/06 (п. 6.8, табл. 6.3). Строки таблицы привязаны к двум группам областей применения из п. 2.3. Для группы 2.3.А минимум составляет 2,0 МПа при нанесении на бетон и 0,5 МПа на скальный грунт. В эту группу руководство включает подведение фундаментов и усиление конструкций из кладки и бетона. Для группы 2.3.Б, куда входит ремонт повреждений, пороги ниже: 1,0 МПа на бетон и 0,1 МПа на скалу. Обойма на старом фундаменте может попасть под любую из двух формулировок, поэтому порог для проекта усиления выбирает проектировщик и фиксирует его в проекте. Подрядчику важно получить это число до начала работ: от него зависят подготовка поверхности и объём контроля.
Значения в табл. 6.3 даны только для бетона и скального грунта. Для кирпичной и бутовой кладки чисел там нет, и требуемое сцепление указывает проектировщик в проекте усиления. На слабой кладке основную нагрузку поэтому берут анкеры, а в документации отдельно закрепляют, чем и где проверяют сцепление. Когда к наружной стене нет доступа, а кладку всё равно замачивает, по одной стороне результат не получить. В проекте тогда остаются два пути: откапывать или отводить воду.
Обойма с уширением подошвы — единственная схема, которая работает на основание
Грунт под фундаментом воспринимает нагрузку, делённую на площадь подошвы. Торкрет-обойма по боковым граням восстанавливает тело фундамента, а площадь подошвы оставляет прежней: давление на грунт после ремонта остаётся тем же. Когда трещины вызваны осадкой основания или грунт не держит нагрузку, помочь может только схема, в которой обойма выходит за габарит старой подошвы и опускается ниже неё.
Уширение увеличивает площадь опирания, а при подводке ещё и глубину заложения. В работу оно включается только при трёх условиях:
- Новая часть связана со старым телом анкерами, сквозными стержнями или перемычкой под подошвой. Без связи уширение стоит рядом с фундаментом и нагрузку от стены на себя не берёт.
- Уширение нагружено до того, как основание продолжит оседать. Для этого делают подводку под подошву или преднапрягают вертикальные стержни. Способ выбирает проектировщик.
- Под уширением подготовлен грунт: дно зачищено, воды в траншее нет, переборов нет.
Ширину и глубину уширения, армирование и шаг анкеров определяет расчёт проектировщика по инженерно-геологическим изысканиям и обследованию фундамента. Типовых размеров у этой схемы нет: одна и та же лента на плотном суглинке и на замачиваемом грунте получит разные решения.
Проект усиления фундамента обоймами с уширением инженер ПТО проверяет по четырём пунктам:
- на сечении показана отметка новой подошвы;
- указан способ связи с существующей кладкой;
- расписан порядок захваток, при котором соседние участки остаются под нагрузкой;
- указано, чем уширение включают в работу.
Если заказчик просит «просто оторкретировать» фундамент, который оседает, торкрет закроет трещины, а осадка продолжится. Сначала нужен проект с расчётом основания.
Кейс: преднапряжённая обойма бутобетонного фундамента при подтоплении
Этот пример преднапряжённой торкрет-обоймы Т. А. Иванова описала в монографии «Технологии торкретирования для строительства и реконструкции зданий и сооружений» (Иванова, 2024, DOI 10.31483/a-10679, раздел 4.2, с. 67–69). Объект — бутобетонный фундамент концертного здания, памятника архитектуры. При обследовании нашли разрушенную кладку. Её размывало периодическое подтопление подземными и поверхностными водами. Рядом со зданием работала мойка машин при временном гараже, поэтому вода мочила фундамент и снизу у подошвы, и у основания стены.
Иванова объясняет, почему классические бетонные приливы не годятся при подтоплении. Прилив соединяют со старым фундаментом арматурными анкерами, и часть стержней остаётся оголённой в грунте. При постоянном или периодическом подтоплении такая арматура активно корродирует.
Когда анкеры разрушаются, прилив и старая кладка перестают работать совместно, и эффективность усиления резко падает. Кроме того, приливы не защищают кладку от замачивания в уровне подошвы, хотя разрушение шло именно там.
Работы вели по захваткам в такой последовательности:
- Фундамент по длине разбили на захватки. На каждой откапывали обе стороны и вынимали грунт из-под подошвы на требуемую глубину.
- С поверхности фундамента снимали налипший грунт, обломки камня и старый раствор.
- Под подошвой торкретировали перемычку с жёсткой дискретной арматурой из спаренных швеллеров.
- Нижние концы вертикальных стержней приваривали к этой арматуре, а верхние крепили к упору, заделанному в стену из кирпича толщиной 640 мм.
- Стержни преднапрягали гайками, после чего торкретировали фундамент с обеих сторон.
Когда торкрет-бетон набирает прочность, вокруг фундамента получается преднапряжённая железобетонная обойма. Усилие преднапряжения передаётся на стены в зоне обреза фундамента. Автор называет результат созданием «своеобразного „ящика“, в котором располагается фундамент» (с. 69). Обойма защищает кладку от замачивания, сохраняет её структуру и прежнюю схему передачи нагрузки от стен. Совместную работу старого фундамента и обоймы обеспечивает обжатие кладки. Подошва после усиления становится шире и глубже, поэтому растёт несущая способность и фундамента, и грунтового основания.
Кейс показывает, где у метода проходят границы. Эта схема усиления фундамента обоймами требует доступа к кладке с двух сторон и под подошвой, поэтому из подвала без откопки её не выполнить. Усилие натяжения стержней и глубину подкопки в монографии не приводят: их задаёт проектировщик по расчёту для конкретного здания. Подрядчик по кейсу оценивает объём работ: двусторонняя траншея на каждой захватке, торкретирование под подошвой в стеснённом пространстве, сварка и натяжение арматуры до основного нанесения.
Грунтовые воды и агрессивная среда: что заложить в проект обоймы
Проект усиления фундамента торкретированием в обводнённом грунте начинается с отчёта инженерно-геологических изысканий. По химическому анализу воды и грунта проектировщик назначает класс среды по СП 28.13330.2017. Класс среды и климат района определяют марку торкрет-бетона по морозостойкости. От уровня и напора воды зависит вид изоляции подошвы и стен. У старых зданий такого отчёта часто нет или он устарел. Тогда изыскания заказывают до проекта усиления, иначе обойму назначают вслепую.
Что запросить у изыскателей до проекта:
- Химический анализ подземных вод и водной вытяжки из грунта. По нему определяют класс агрессивности XA.
- Содержание водорастворимых солей в грунте в г/кг. Оно нужно для проверки порога по п. 5.6.13 СП 28.
- Уровень грунтовых вод, его сезонные колебания и напор у стены.
- Расчётную зимнюю температуру района, а также среднемесячную температуру и влажность самого жаркого месяца.
- Глубину промерзания у фундамента. По ней видно, какая часть обоймы проходит через циклы замерзания и оттаивания.
Как проверить, что данных хватает: в задании на проектирование усиления должны стоять класс среды и марка F для торкрет-бетона. Если граф нет, задание возвращают проектировщику до начала работ.
Агрессию грунта и воды СП 28.13330.2017 делит в таблице А.1 приложения А на три класса. При XA1 содержание агрессивных агентов незначительное, степень агрессивности слабая, и в качестве примера норма приводит конструкции в подземных водах. XA2 означает среднюю степень: сюда относятся контакт с морской водой и агрессивные грунты. XA3 соответствует сильной агрессии, какая бывает в промышленных водоочистных сооружениях с химически агрессивными стоками. В той же таблице есть вторая шкала, XF1–XF4. Она описывает замораживание и оттаивание: от умеренного водонасыщения без антиобледенителей на вертикальных поверхностях (XF1) до сильного насыщения растворами солей-антиобледенителей или морской водой (XF4). На обойме условия XF чаще всего возникают у обреза и цоколя: зимой туда стекает талая вода с реагентами с тротуара. От класса среды зависит и защита бетона фундамента от коррозии торкретом.
Торкрет-бетон обоймы стоит в грунте и работает как фундаментная конструкция. Поэтому марку по морозостойкости для него берут по таблице Ж.1 СП 28.13330.2017 (прил. Ж, табл. Ж.1, п. 2). Для конструкций в грунте фундаментов, которые раз в год промерзают в водонасыщенном состоянии, норма назначает марку по расчётной зимней температуре:
| Исходное условие | Что закладывать в проект обоймы | Опора |
|---|---|---|
| Агрессивные подземные воды или грунт, классы XA1–XA3 | Изоляция подошвы, стойкая к агрессивной среде; материалы подготовки, стойкие к грунтовой среде | СП 28.13330.2017, п. 5.6.12; ГОСТ 31384-2017, п. 9.14 |
| Агрессивные подземные воды у стен подвала | Мастичные, оклеечные или облицовочные покрытия наружных боковых поверхностей | СП 28.13330.2017, п. 5.6.11; ГОСТ 31384-2017, п. 9.12 |
| Водонасыщенный грунт, расчётная зимняя температура −5 °C и выше | Торкрет-бетон не ниже F75 | СП 28.13330.2017, табл. Ж.1 |
| То же, от −5 до −20 °C | Не ниже F100 | То же |
| То же, от −20 до −40 °C | Не ниже F150 | То же |
| То же, ниже −40 °C | Не ниже F200 | То же |
| Соли в грунте свыше 10 г/кг в жарком сухом климате | Гидроизоляция всех поверхностей фундамента | СП 28.13330.2017, п. 5.6.13 |
Марку F обеспечивают составом смеси. Подбор состава торкрет-бетона под морозостойкость разобран в отдельной статье.
Защиту подошвы СП 28.13330.2017 описывает в п. 5.6.12. Под подошвой бетонных и железобетонных фундаментов устраивают изоляцию, стойкую к агрессивной среде. Материалы подготовки должны сопротивляться коррозии в грунтовой среде зоны фундамента. Если обойма заходит под подошву, как в схеме с уширением, изоляцию и подготовку закладывают в тот же проект. После торкретирования к ним уже не подобраться.
Боковые поверхности подземных конструкций и стены подвала при агрессивных подземных водах защищают мастичными, оклеечными или облицовочными покрытиями. Этого требует п. 5.6.11 СП 28, и к требованию там же есть оговорка. Конструкции, которые подвергаются действию влаги и отрицательных температур и изолированы не полностью, нельзя покрывать составами, которые не дают влаге испаряться из бетона. На объекте нарушение выглядит так: обойму в подвале покрывают плотной мастикой, а снаружи стена стоит без изоляции. Влага из грунта заходит в кладку, но выйти из неё уже не может.
Засоление грунта СП 28.13330.2017 ограничивает числом. Если водорастворимых солей больше 10 г на 1 кг грунта, гидроизоляция всех поверхностей фундамента обязательна. Требование действует в районах, где среднемесячная температура самого жаркого месяца выше 25 °C, а среднемесячная относительная влажность воздуха ниже 40%. Для остальных районов это число не переносят: там степень защиты определяет класс среды.
Заменяет ли торкрет гидроизоляцию? В приложении Н СП 28.13330.2017 есть таблица Н.1 с видами изоляции конструкций. Торкрет-штукатурка на цементе и с полимерными добавками выделена в ней отдельным видом наравне с битумными, битумно-полимерными, асфальтовыми и полимерными покрытиями. Виды изоляции таблица оценивает по напору воды, условиям производства работ, химической агрессивности среды, механической прочности, трещиностойкости и зоне работы (надземная или подземная). Значит, норматив признаёт торкрет-штукатурку видом изоляции подземных конструкций. Подходит ли она на конкретном объекте, решает проект. Проектировщик проверяет её по табл. Н.1 для условий объекта: напор или капиллярное всасывание, условия производства работ, вид химической агрессии. ГОСТ 31384-2017 (п. 9.12) требует учитывать ещё вид конструкции, её массивность и технологию возведения. Если для условий объекта таблица торкрет-штукатурку не рекомендует, например при капиллярном всасывании, проектировщик добавляет к обойме отдельный изоляционный слой. Подробнее о торкрет-штукатурке как гидроизоляции подземных стен рассказываем в отдельном материале.
Вода бывает и причиной того разрушения, которое устраняет обойма. В кейсе преднапряжённой обоймы бутобетонного фундамента (Иванова, 2024) кладку разрушало замачивание, поэтому обойму проектировали и как защиту от воды.
Нормы СП для усиления фундамента торкретом: что есть и где их граница
Требования к усилению фундамента по СП и ГОСТ для торкрет-обоймы собирают из шести документов, и каждый закрывает свой этап: один подтверждает, что метод допустим, другие регулируют подготовку кладки, защиту от воды и грунта, приёмку и безопасность в траншее. Инженеру ПТО удобно держать их одной картой. Тогда видно, на какой пункт опереться в ППР и какой акт готовить к визиту технадзора.
| Документ | Что даёт для фундамента |
|---|---|
| Руководство М10.1/06 (методичка отраслевого НИИ) | Называет подведение фундаментов и усиление конструкций из кладки и бетона областями применения торкрет-бетона. Задаёт адгезию к основанию и подготовку мокрой или промёрзшей поверхности |
| СП 70.13330.2012 | Раздел 9.17 описывает подготовку кладки перед усилением, обоймы по рабочим чертежам и контроль. Требования раздела 6.2 к котловану написаны для нового фундамента, к откопанной захватке их применяют по аналогии |
| СП 28.13330.2017 | Классы среды XA и XF, марку по морозостойкости для конструкций в грунте, изоляцию подошвы и стен подвала |
| ГОСТ 31384-2017 | Повторяет требования СП 28 к подошве и подвалу (пп. 9.12, 9.14), выбор защиты по условиям эксплуатации |
| СП 72.13330.2016 | Освидетельствование скрытых работ, уведомление заказчика до закрытия этапа |
| ФНП 505/2020 | Требования безопасности к котлованам, траншеям и работе с бетон-шприц-машиной |
Для защиты фундамента от воды и грунта два документа требуют одно и то же. ГОСТ 31384-2017 в п. 9.14 дословно повторяет требование СП 28.13330.2017 к изоляции подошвы и материалам подготовки, а п. 9.12 — требование к защите боковых поверхностей и стен подвала при агрессивных подземных водах. Содержание обоих требований разобрано в разделе о грунтовых водах. Правило выбора в обоих документах тоже общее: защиту подземных конструкций назначают «в зависимости от условий эксплуатации» (СП 28, п. 5.6.11; ГОСТ, п. 9.12), а ГОСТ перечисляет, что при этом учитывают: вид конструкции, её массивность и технологию возведения. Для проекта обоймы это значит, что технадзор может сослаться на любой из двух документов. В пояснительной записке раздела защиты от коррозии разумно указать оба.
У ФНП 505/2020 своя оговорка. Правила написаны для горных работ, поэтому требования к бортам котлована и сигнализации «сопловщик — машинист» на городском объекте переносят как разумную практику. Прямой обязанностью для подрядчика они там не считаются. Номера пунктов в статье даны по редакции 2020 года. Приказ Ростехнадзора № 94 от 24.03.2026 продлил срок действия правил до 1 сентября 2032 года (вступил в силу 10.05.2026), поэтому перед ссылкой в ППР номера пунктов сверяют с действующей редакцией ФНП 505 от 24.03.2026.
Граница этих норм проходит по расчёту. Шесть документов регулируют выполнение и приёмку работ. Нагрузку, которую передаёт усиленный фундамент, осадки основания, толщину обоймы и её армирование в них не считают. Эти решения принимает проектировщик по результатам обследования, по нормам проектирования оснований и железобетонных конструкций. Мы их не разбираем, поэтому формул и коэффициентов в статье нет. Для площадки из этого следует рабочее правило: без проекта усиления с расчётом основания СП дают подрядчику технологию нанесения и порядок приёмки, но ответа на вопрос «выдержит ли фундамент» не дают. Параметры нанесения и общую нормативную цепочку контроля торкрета по СП 72 мы подробно разобрали в статье об усилении конструкций торкретированием. Нормативы и техкарта на торкретирование собраны в отдельном материале. Требования СП и ГОСТ к торкретированию на объекте по всем этапам работ, от подготовки основания до приёмки, сведены в навигатор по нормативам.
Усиление фундамента торкретированием: последовательность работ
Усиление фундамента торкретированием на площадке укладывается в девять шагов, от проверки исходных данных до обратной засыпки траншеи. Порядок жёсткий: пока идут работы, стена продолжает держать здание, а с одной стороны у неё уже нет грунта. Вся технология усиления фундаментов торкретом строится вокруг одного правила. Вскрытый участок сразу обрабатывают и закрывают, а соседние участки в это время остаются в грунте под нагрузкой.

Захватки вскрывают вразбивку — соседний участок остаётся под нагрузкой, пока новый торкрет-слой не набрал прочность (СП 70.13330.2012, п. 6.2.16, стр. 85).
Шаги 1–3: исходные данные, отвод воды, захватки
- Соберите исходные данные. До вскрытия на объекте должны лежать три документа:
- Отчёт обследования фундамента. Его хранит заказчик или обследовательская организация. В отчёте указаны глубина заложения, материал кладки, дефекты по участкам и уровень грунтовых вод.
- Проект усиления. Его выполняет проектировщик по нормам проектирования. В проекте есть схема обоймы (одно- или двусторонняя), толщина слоя, армирование, анкеровка и разбивка на захватки.
- Анализ воды и грунта на агрессивность. Он входит в инженерно-геологические изыскания или заказывается отдельно. По нему выбирают защиту бетона.
Шаг выполнен, если для каждого участка ленты есть отметка подошвы, толщина слоя и схема армирования. Нет хотя бы одной цифры — бригада траншею не копает.
- Отведите воду до вскрытия. СП 70.13330.2012 (п. 6.2.17) требует отвести поверхностные и подземные воды от котлована до начала работ по фундаменту. Способ выбирают так, чтобы не вымывать грунт из-под существующих сооружений: открытый водоотлив, дренаж или водопонижение. Пункт написан для нового фундамента. К откопанной стене его применяют по аналогии, потому что риск тот же: насос, который тянет из приямка воду с песком, подмывает подошву. На практике водостоки уводят от стены, над будущей траншеей прокапывают водоотводную канавку, в приямок ставят насос. Отвод воды проверяют пробным шурфом: утром, после ночи без откачки, воды у подошвы нет.
- Разбейте ленту на захватки и задайте порядок вскрытия. Если откопать стену сразу на всю длину, она лишится бокового отпора грунта, а грунт у подошвы начнёт размокать и промерзать. Поэтому ленту вскрывают участками через один, а длину участка задаёт проект. Для нового фундамента СП 70 (п. 6.2.16), как правило, не допускает перерыва между разработкой котлована и работами, а при вынужденном перерыве требует сохранить природные свойства грунта основания. Для захватки из этого следует простое правило: вскрывают столько, сколько бригада успеет очистить, заармировать и покрыть торкретом за один цикл.
Аннотированная схема захваток:
Лента фундамента, вид сверху (длина участков — по проекту) | A1 | Б1 | A2 | Б2 | A3 | Б3 | Очередь 1: вскрыть A1, A2, A3 # Б1–Б3 остаются в грунте и держат стену → очистка → анкеры → сетка → торкрет Пауза: A-участки набирают прочность, заданную проектом # раньше соседний участок не открывают Очередь 2: вскрыть Б1, Б2, Б3 → тот же цикл Стык A/Б: по узлу проекта # армирование соседних участков стыкуют, # обойма получается непрерывнойШаг выполнен, если захватки пронумерованы на исполнительной схеме, у каждой указана очередь и два соседних участка не стоят открытыми одновременно. Если траншея глубокая и откос осыпается, стенки временно закрепляют. Об этом отдельный материал: укрепление откосов котлована торкрет-бетоном.
Шаги 4–6: откопка, подготовка кладки, анкеры и сетка

Перед усилением кладку осматривают, простукивают и очищают от старой штукатурки и разрушенных участков (СП 70.13330.2012, п. 9.17.2, стр. 121).
В технологии усиления фундаментов торкретом основание под обойму готовят в три шага. У каждого шага есть своя проверка: вскрытая захватка, зачищенная кладка, закреплённая сетка. Отдельных требований к откопке при усилении СП 70.13330.2012 не содержит, поэтому пункты о котловане, как и на шагах 2–3, применяют по аналогии.
Шаг 4. Откопка захватки
- Вскрывают только захватку, назначенную на смену по схеме из шага 3, и сразу переходят к работам: перерыв п. 6.2.16, как правило, не допускает.
- Дно траншеи зачищают на 5–10 см непосредственно перед работами (там же). Зачистку накануне вечером не засчитывают.
- Водоотлив из шага 2 работает весь цикл, воды в траншее нет.
Как проверить шаг 4 (по перечню контроля СП 70.13330.2012, п. 6.2.20):
- ниже подошвы нет переборов грунта, структура основания не нарушена;
- грунт в траншее не подтоплен ни грунтовыми, ни поверхностными водами;
- зимой основание защищено от промерзания на весь срок от вскрытия до окончания работ.
Если хотя бы один пункт не выполнен, захватку не торкретируют.
Шаг 5. Подготовка кладки
Порядок подготовки задаёт СП 70.13330.2012 для усиления каменных конструкций (п. 9.17.2). Он подходит для бутовых и кирпичных лент старых домов. Операции выполняют последовательно:
- Осматривают откопанную поверхность и отмечают мелом трещины, пустые швы и выпавшие камни.
- Простукивают кладку молотком. Глухой звук означает отслоение или пустоту за лицевым камнем.
- Очищают поверхность от грязи и старой штукатурки до плотной кладки.
- Удаляют частично разрушенную (размороженную) кладку.
Результат шага: при повторном простукивании кладка звучит звонко по всей захватке, на поверхности не осталось рыхлого раствора и штукатурки. Если после удаления размороженной кладки осталась глубокая выемка, её показывают проектировщику до нанесения торкрета. Как её заделать, решает он.
Шаг 6. Анкеры и сетка
Шаг и диаметр анкеров, глубину заделки, сечение и ячейку сетки, зазор между сеткой и кладкой задаёт проект усиления. Общие правила крепления разобраны в статье об усилении конструкций торкретированием. У фундамента здесь есть две особенности:
- Анкеры ставят только в плотную кладку, прошедшую проверку на шаге 5. Место под анкер на участке, где удалили размороженную кладку, согласуют с проектировщиком.
- Перед нанесением ещё раз осматривают дно траншеи. Если между шагами 4 и 6 прошла ночь или дождь, зачистку на 5–10 см повторяют: п. 6.2.16 требует её непосредственно перед работами.
Как проверить шаг 6: анкеры и сетка совпадают со схемой проекта, сетка не пружинит при нажатии рукой, дно сухое и зачищенное. Армирование фотографируют с привязкой к осям захватки и предъявляют к освидетельствованию до нанесения, потому что после торкретирования сетку уже не увидеть.
Шаги 7–9: нанесение, уход, засыпка
Три последних шага занимают меньше времени, чем откопка. При этом обойма чаще всего портится на них: слой пересыхает, промерзает или его ломают при засыпке. Общие для любой конструкции параметры описаны в разборе усиления конструкций торкретированием: толщина за проход, интервал между слоями, расстояние от сопла и режим увлажнения. Ниже только то, что меняется, когда работаете в траншее.
Шаг 7. Нанесите торкрет на всю захватку за один цикл. Обойму набирают послойно до проектной толщины, пока захватка открыта. На соседний участок переходят только после того, как закончили текущий. В траншее отскок падает на дно и копится у подошвы фундамента. Перед каждым следующим слоем его убирают, иначе рыхлая масса останется внутри обоймы у самого опирания. Как снизить отскок при нанесении в траншее, разобрано отдельно.
Как проверить: толщина по контрольным маякам совпадает с проектной. При простукивании молотком нет глухого звука, который выдаёт отслоение.
Шаг 8. Организуйте уход прямо в траншее. Защита основания от подтапливания и промерзания по п. 6.2.20 СП 70 действует весь срок от вскрытия захватки до её засыпки. Пока обойма набирает прочность, водоотлив работает: вода на дне траншеи размывает грунт под свежим слоем. При минусовой температуре траншею укрывают, а увлажнение ведут по графику из разбора общих параметров нанесения. Второй риск в траншее идёт сверху. Грунт с бровки осыпается на свежую поверхность, поэтому бровку очищают и не складывают на ней материалы.
Как проверить: в журнале работ записаны даты и время увлажнения. На дне траншеи нет воды и льда, на поверхности обоймы нет налипшего грунта.
Шаг 9. Выполните гидроизоляцию и обратную засыпку. Гидроизоляцию по проекту наносят на торкрет, который уже набрал прочность. Делают это до засыпки, потому что потом к стене не подобраться. Гидроизоляция скрытой кладки относится к скрытым работам: её предъявляют заказчику и оформляют актом, пока стена открыта. Пазухи засыпают грунтом, который указан в проекте, слоями с уплотнением. Ковшом по обойме не бьют, у бровки техника не ездит. Поверхность у стены планируют с уклоном от здания, чтобы дождевая вода не стекала обратно к фундаменту.
Как проверить: акт на гидроизоляцию подписан до первого ковша грунта. После дождя у стены не стоит вода.
На этом технология усиления фундаментов на одной захватке завершена. Участки следующей очереди вскрывают, когда соседние участки предыдущей очереди засыпаны и набрали прочность, заданную проектом (схема из шага 3), если проект не задаёт другой порядок.
Работа в траншее и подвале: вода, безопасность, где ставить установку
При усилении стен фундамента сопловщик работает ниже уровня земли: в узкой траншее вдоль ленты или в подвале, куда техника не заезжает. До первого замеса здесь решают три задачи: убрать воду с поверхности кладки, обезопасить борта выемки и вынести установку с компрессором наверх.

АС-2 (ред. 2025) подаёт смесь сухим методом на расстояние до 200 м по горизонтали и до 100 м по вертикали — установку держат на поверхности, вне призмы обрушения (РЭ АС-2, ред. 2025, табл. 1, стр. 5).
Вода в траншее: водоотлив и отвод течей методом «шланга»

Течи отводят до нанесения торкрета: шпур 10–20 см, трубка 12–19 мм, шланг в канале (Руководство М10.1/06, п. 7.2.7, стр. 13).
Откопанная кладка ниже уровня грунтовых вод почти всегда мокрая, а в трещинах и швах вода часто идёт струйкой. Свежий торкрет на такой поверхности держится плохо: вода проходит сквозь слой и вымывает цементное тесто. Поэтому воду убирают в два приёма. Сначала из траншеи откачивают стоячую воду. Способ осушения (открытый водоотлив, дренаж или водопонижение) выбирает проект, потому что неудачная откачка выносит грунт из-под подошвы. Затем отводят точечные течи из самой стены.
Для течей Руководство М10.1/06 по торкрет-бетону (п. 7.2.7) описывает наружный дренаж, так называемый метод «шланга». Порядок на захватке такой:
- Найти течи. На очищенной кладке отметьте мелом каждую точку, откуда сочится или бьёт вода. Результат: на захватке размечены все источники, включая мокрые швы.
- Пробурить шпуры. В каждой отметке пробурите шпур глубиной 10–20 см. Результат: вода собирается в шпур и выходит из его устья одной струёй, а соседняя поверхность начинает подсыхать.
- Поставить трубки. Вставьте в шпур водоотводную трубку диаметром 12–19 мм и соедините её с резиновым шлангом. Результат: вода идёт по шлангу, по стене не течёт.
- Уложить шланги в каналы. Прорежьте по поверхности кладки каналы и уложите в них шланги так, чтобы концы выходили за пределы захватки к месту сбора воды.
- Заделать каналы. Закройте каналы быстросхватывающимся цементным тестом заподлицо с поверхностью.
Как проверить, что шаг выполнен. Проведите ладонью по захватке. Поверхность может быть влажной, но без струек и капели. Вода выходит только из концов шлангов, а заделка каналов не мокнет. Если в заделке появилось новое мокрое пятно, значит, вода нашла обход: разметьте его и повторите шаги 2–5 для этой точки до нанесения первого слоя.
Безопасность котлована и траншеи при торкретировании
Траншею вдоль откопанного фундамента ограждают перилами высотой 1,1 м. В тёмное время суток на ограждение выставляют световые сигналы. Это требование ФНП 505/2020 (п. 578), правил безопасности при горных работах. Их разумно перенести в ППР городского объекта: правила описывают ту же выемку, в которой внизу работают люди. Статус правил и оговорка о редакции приведены в разделе о нормах.
Воду отводят ещё до вскрытия. На площадке нужны устройства, которые не дают поверхностной воде попасть в котлован, а границы опасных зон ограждают знаками, заметными днём и ночью. Когда усиление стен фундамента ведут в городе, к дому обычно подходят вводы сетей. Ближе 2 м по горизонтали или 1 м по вертикали от действующих коммуникаций грунт разрабатывают только ручным инструментом (п. 581). Шурф для уточнения трассы вскрывают в присутствии представителя организации, которая эксплуатирует сеть.
Откосы без крепления после дождя требуют отдельных мер (п. 584). Если откос намок или выветрился, лицо технического надзора (руководитель работ в смене со стороны подрядчика) выводит людей из опасной зоны и запрещает транспорту и механизмам подходить ближе 2 м к верхнему краю. Это касается и торкрет-установки с компрессором. Перед каждой сменой откос осматривают, обрушают найденные козырьки и трещины, счищают камни, а где работа неотложна, уменьшают его крутизну. В неустойчивых грунтах за бортами ведут инструментальное наблюдение. Если рядом забивают сваи, ставят шпунт или ведут водопонижение, в ППР закладывают меры по сохранности бортов и дна траншеи.
При нанесении сопловщик стоит в траншее, а машинист остаётся наверху у установки, и прямой видимости между ними часто нет. Поэтому их рабочие места оборудуют двусторонней звукосветовой сигнализацией. Материальный рукав прочно крепят не дальше 5 м от сопла: так рывок рукава при пробке не собьёт человека в узкой выемке.
Как проверить, что крепь осмотрена: журнал осмотра крепи
- Откройте журнал осмотра крепи и состояния выработок на участке. Перед началом смены в нём должна стоять запись мастера с сегодняшней датой.
- Сверьте периодичность осмотров по таблице ниже (ФНП 505/2020, пп. 585–586). Если нет еженедельной записи прораба или ежемесячной записи технического руководителя, осмотр просрочен.
- После ливня, во время затяжных дождей, при сезонных изменениях температуры, выветривании грунта и после землетрясений найдите запись о дополнительной проверке (п. 586). Норма не называет, кто её проводит, поэтому исполнителя закрепляют в ППР. Разумная практика: не пускать людей в траншею, пока такой записи нет.
| Кто осматривает | Когда | Результат |
|---|---|---|
| Мастер | ежесменно, до начала работ | запись в журнале |
| Прораб (начальник участка) | раз в неделю | запись в журнале |
| Технический руководитель | раз в месяц | запись в журнале |
| Исполнитель не назван в п. 586, назначается по ППР | при сезонных изменениях температуры, после ливней и во время затяжных дождей, при выветривании, после землетрясений | запись о дополнительной проверке |
Установка на поверхности, смесь — рукавом в траншею
Ширины траншеи у стены фундамента хватает сопловщику с рукавом. Установка, компрессор и запас сухой смеси туда не помещаются. Поэтому оборудование ставят наверху, а вниз опускают только материальный рукав с соплом. Машинист загружает смесь и следит за давлением на ровной площадке. Установка при этом не вибрирует на размокшем дне и не забирает место, нужное для захватки.
Дальность подачи позволяет держать установку наверху даже на длинной ленте. В РЭ АС-2 редакции 2025 (табл. 1) указана дальность подачи по горизонтали до 200 м сухим методом и до 60 м мокрым. По вертикали установка подаёт смесь до 100 и до 40 м соответственно, при давлении воздуха на компрессоре 0,5–0,7 МПа. По оговорке РЭ фактическая дальность зависит от состава и влажности смеси и от состояния рукавов. Глубина траншеи при усилении стен фундамента измеряется метрами, поэтому запас по вертикали большой. На практике ограничение даёт горизонталь: захватки уходят вдоль ленты, и рукав удлиняется. При мокром методе потолок в 60 м наступает быстрее. В редакции РЭ 2019 года давление указано 0,4–0,5 МПа. Компрессор подбирайте по той редакции, которая пришла вместе с вашей установкой. Как рассчитать компрессор для торкрет-установки по давлению и подаче воздуха, разобрано в отдельной статье. Чем дальше захватка, тем длиннее материальный рукав на объекте. Когда проверять износ раствороподающего рукава при длинной подаче и когда его менять, описано в материале о рукаве.
Объём смеси на смену считают от захватки: площадь участка, проектная толщина обоймы и потери на отскок. Сколько кубометров в час нужно на захватку, показано в разборе расчёта производительности. Как установка подаёт смесь по рукаву и почему дальность зависит от метода, объясняет статья об устройстве установки. Для подвала с узким входом установку выбирают ещё и по габаритам: в обзоре о том, какие классы торкрет-установок работают в подвале, классы сопоставлены между собой.
Где разместить установку и компрессор:
- Установку и компрессор ставьте на бровке, за границей призмы обрушения. Эту границу задаёт проект производства работ, поэтому откройте ППР и найдите её на стройгенплане.
- Отмерьте от верхнего края откоса минимум 2 м. ФНП 505 запрещают движение транспорта и механизмов ближе 2 м к краю, если откос увлажнён или выветрился. После дождя и водоотлива это условие выполняется почти всегда. Отмерьте расстояние рулеткой и обозначьте его колышками или лентой.
- Рукав прокладывайте по откосу или крепи плавной дугой, без заломов. Он должен доставать до дальнего конца захватки, при этом установку по бровке не передвигают.
- Проверьте результат до пуска. Колёса или опоры установки и компрессора стоят за разметкой, площадка ровная и сухая, рукав дотягивается до дальнего угла захватки с запасом.
Сухой или мокрый метод для фундамента и работы при минусовой температуре
При усилении фундамента торкретированием выбор между сухим и мокрым методом решают три условия площадки: сколько метров рукава отделяют установку от захватки, насколько мокрая откопанная кладка и где работает сопловщик, в открытой траншее или в закрытом подвале. Общие отличия методов по составу смеси, отскоку и оборудованию разобраны в материале с подробным сравнением сухого и мокрого метода. Ниже только то, что меняется на фундаменте.
| Условие на фундаменте | Метод | Почему |
|---|---|---|
| Установка стоит на поверхности, до захватки длинный рукав или спуск в глубокий подвал | Сухой | Сухую смесь рукав подаёт дальше: у АС-2 (РЭ, ред. 2025) предел по горизонтали для сухого метода более чем втрое выше, чем для мокрого |
| Кладка сырая, из швов подсасывает воду | Сухой | Сопловщик дозирует воду прямо в сопле и уменьшает её под влажное основание. В мокрой смеси количество воды задано при замесе |
| Длинная захватка по наружной грани ленты, большой объём за смену | Мокрый | Готовая смесь приходит с постоянным составом, бригада наносит её в ровном темпе без подбора воды на ходу |
| Закрытый подвал со слабым воздухообменом | Мокрый | Пыли в зоне сопловщика меньше. При сухом методе в подвале нужны принудительная вентиляция и защита органов дыхания |
| Отрицательная температура | Сухой | Воду затворения смесь получает только в сопле. При паузе в подаче смесь в рукаве не схватывается |
Сосредоточенные течи отводят до нанесения при любом методе: сухой способ позволяет работать по влажной кладке, но по текущей воде слой не держится.
Можно ли торкретировать фундамент зимой
Можно. Руководство М10.1/06 в п. 7.2.8 описывает нанесение торкрета на поверхность с отрицательной температурой и задаёт для этого отдельную подготовку. Промывать поверхность водой перед нанесением на морозе руководство не рекомендует: на холодной кладке вода превращается в ледяную корку, и торкрет ложится на лёд вместо камня или бетона.
Порядок подготовки откопанной захватки по п. 7.2.8:
- Уберите лёд. Сколите и удалите куски льда с поверхности кладки, из раскрытых швов и с обреза фундамента. Результат: на стене нет наплывов льда и снежных пробок в швах.
- Продуйте сжатым воздухом. Пройдите всю захватку воздушной струёй от компрессора сверху вниз. Результат: снег, иней и рыхлая наледь сдуты, пыль после скалывания убрана.
- При необходимости обработайте струёй песка. Пескоструй нужен там, где на камне осталась плотная ледяная плёнка или старая корка раствора. Результат: видна открытая поверхность камня, кирпича или бетона.
- Не промывайте водой. Этот шаг из летней подготовки на морозе пропускают целиком.
Как проверить готовность. Перед подачей смеси мастер осматривает захватку по всей высоте, от обреза до подошвы: на поверхности и в швах кладки нет ледяной корки. Если корка появилась, пока готовили оборудование, продувку или пескоструй повторяют и только после этого открывают подачу.
Второе зимнее требование относится к составу смеси. Для покрытий с повышенной морозостойкостью п. 7.2.9 того же руководства запрещает заполнители с низким сопротивлением отрицательным температурам. Долю крупного заполнителя в смеси уменьшают, а крупность зерна ограничивают 10 или 5 мм. Фундамент работает в зоне сезонного промерзания и оттаивания, поэтому это ограничение закладывают в рецептуру до начала работ, а марку по морозостойкости назначает проект.
Прогрев, укрытие и уход за слоем при минусе пункты 7.2.8–7.2.9 не регулируют. Этот режим задают в проекте производства работ; инженерные приёмы разобраны в статье о торкретировании бетона при низких температурах.
Приёмка усиления фундамента: скрытые работы и документы
Приёмку усиления фундамента торкретированием ведут поэтапно. Технадзор заказчика освидетельствует каждую операцию, которую закроет следующая, и делает это до её начала. СП 72.13330.2016 (п. 19.3.5) запрещает выполнять последующие работы, пока не завершено освидетельствование скрытых работ. Тот же свод правил относит подготовку основания под торкретирование к законченным промежуточным этапам (п. 19.3.4). Поэтому очищенную кладку фундамента принимают отдельным актом до первого прохода сопла.
Больше всего график сдвигает уведомление заказчика. О дате и времени освидетельствования подрядчик сообщает не позднее чем за три рабочих дня (СП 72, п. 19.3.5). В траншее каждый день ожидания означает открытую захватку, работающий водоотлив и риск промерзания дна. Поэтому уведомление отправляют ещё при планировании захватки, пока бригада только выходит на вскрытие.
| Этап | Что проверяют | Документ | Кто подписывает |
|---|---|---|---|
| 1. Вскрытие захватки, основание под уширение | отметка дна, размеры, фактический грунт, переборы, подтопление | акт приёмки основания (СП 70, п. 6.2.18) | заказчик, подрядчик; при необходимости проектировщик и геолог |
| 2. Подготовка кладки или бетона под торкрет | простукивание, очистка, удаление размороженной кладки | акт освидетельствования скрытых работ (СП 72, п. 19.3.4) | заказчик (технадзор), подрядчик |
| 3. Армирование обоймы | сетка и анкеры по рабочим чертежам, сварка крепёжных деталей, антикоррозионная защита | акт скрытых работ (предмет контроля по СП 70, п. 9.17.7) | заказчик, подрядчик; проектировщик по условиям договора |
| 4. Гидропароизоляция перед обратной засыпкой | сплошность, примыкания, соответствие проекту | акт скрытых работ (СП 70, п. 9.18.2) | заказчик, проектная и подрядная организации |
Пункт 6.2.18 СП 70.13330.2012 написан для нового фундамента. Подготовленное основание принимает комиссия из заказчика и строительной организации, при необходимости с проектировщиком и геологом. Комиссия сверяет с проектом расположение, размеры, отметку дна и фактическое напластование грунтов. При усилении пункт применяют по аналогии, если схема обоймы включает уширение подошвы: вскрытый грунт становится основанием новой части фундамента. Геолога приглашают, когда грунт на дне захватки расходится с отчётом изысканий.
Для армирования перечень контроля даёт п. 9.17.7 СП 70.13330.2012. При усилении каменной кладки проверяют подготовку поверхности, соответствие конструкций усиления проекту, качество сварки крепёжных деталей и антикоррозионную защиту. Для торкрет-обоймы бутового или кирпичного фундамента это сетка, анкеры в кладке и их защита. После нанесения торкрета ничего из этого уже не увидеть.
Гидропароизоляцию кладки п. 9.18.2 СП 70 прямо называет скрытой работой. На неё составляют акт, который подписывают представители заказчика, проектной и подрядной организаций. На фундаменте это последний акт перед обратной засыпкой: после засыпки сплошность изоляции проверяют только повторной откопкой.
Как проверить, что захватку можно закрывать:
- Откройте журнал уведомлений. Если освидетельствование назначено на четверг, уведомление заказчику должно уйти не позднее понедельника.
- Сверьте номер акта предыдущего этапа с исполнительной схемой захватки. Пока акта нет, следующий этап не начинают.
- Проверьте подписи в акте на гидропароизоляцию: их три, от заказчика, проектной и подрядной организаций. Только после этого разрешают засыпку.
Сам торкрет-слой (толщину, сцепление со старой кладкой, прочность) контролируют так же, как на любой усиливаемой конструкции. Порядок описан в разделе о контроле торкрет-бетона разбора усиления конструкций торкретированием.
Частые вопросы
Можно ли усилить фундамент одним торкретом без проекта?
Нет. Торкрет-обойма восстанавливает тело фундамента: выветренную кладку и бетон с корродирующей арматурой. Руководство М10.1/06, п. 2.3.Б, относит к области применения торкрет-бетона ремонт повреждений от износа, морозов и чрезмерной нагрузки. Схему обоймы, армирование и анкеровку задаёт проект усиления по результатам обследования. Осадки и нехватку несущей способности основания проектировщик закрывает другими методами, например сваями или уширением подошвы.
Можно ли торкретировать фундамент изнутри подвала без откопки?
Да, если односторонняя обойма заложена в проекте: наружная грань фундамента цела, а защита от грунтовой воды снаружи не нужна. Если разрушена наружная кладка или вода идёт из грунта, фундамент откапывают захватками и делают двустороннюю обойму. Минимальную прочность сцепления с бетонным основанием Руководство М10.1/06 (п. 6.8, табл. 6.3) задаёт двумя порогами: 2,0 МПа для подведения фундаментов и усиления конструкций (п. 2.3.А) и 1,0 МПа для ремонта повреждений (п. 2.3.Б). Порог для конкретного проекта выбирает проектировщик, а подрядчик обеспечивает его подготовкой поверхности со стороны подвала.
Какой толщины делают торкрет-обойму фундамента?
Толщину обоймы проектировщик назначает расчётом, единого значения для фундаментов в нормах нет. СП 70.13330.2012, п. 9.17.4, требует выполнять железобетонные обоймы по рабочим чертежам, поэтому толщину, сетку и шаг анкеров берут из проекта усиления. В толщину должны войти арматурная сетка с защитным слоем и выравнивание кладки после удаления разрушенных участков. Проектную толщину набирают послойно, число проходов зависит от метода нанесения и положения поверхности.
Можно ли торкретировать фундамент при высоких грунтовых водах?
Да, если воду отвели до начала работ. СП 70.13330.2012, п. 6.2.17, требует отвести поверхностные и подземные воды до устройства фундаментов. Способ (водоотлив, дренаж или водопонижение) выбирают так, чтобы не вынести грунт из-под существующих сооружений, и при усилении применяют это правило к каждой откопанной захватке. Отдельные течи в кладке отводят методом «шланга» по Руководству М10.1/06, п. 7.2.7: воду собирают в шпуры и выводят по шлангам за пределы захватки.
Заменяет ли торкрет гидроизоляцию фундамента?
В части случаев да. СП 28.13330.2017, прил. Н, выделяет торкрет-штукатурку отдельным видом изоляции подземных конструкций, в одном ряду с битумными и полимерными покрытиями. ГОСТ 31384-2017, п. 9.12, требует выбирать защиту по условиям эксплуатации с учётом вида конструкции, её массивности и технологии возведения. Применимость торкрет-штукатурки для условий объекта проектировщик проверяет по табл. Н.1 СП 28: напор или капиллярное всасывание, условия производства работ, вид химической агрессии. Если таблица её для этих условий не рекомендует, к обойме добавляют отдельный изоляционный слой, а на засолённых грунтах жаркого сухого климата СП 28.13330.2017, п. 5.6.13, требует гидроизолировать все поверхности фундамента.
Можно ли торкретировать фундамент зимой?
Да, если подготовить поверхность по Руководству М10.1/06, п. 7.2.8: с промёрзшей кладки убирают лёд, продувают её сжатым воздухом и при необходимости обрабатывают струёй песка. Водой поверхность не промывают, иначе образуется ледяная корка. Ограничение крупности заполнителя для морозостойкого покрытия (п. 7.2.9) и марку F по расчётной зимней температуре района закладывают в рецептуру и проект до начала работ.
Укрепление фундамента торкретированием отличается от усиления?
По составу работ разницы нет: оба слова описывают торкрет-обойму по телу фундамента. В нормах используют термин «усиление». Руководство М10.1/06, п. 2.3.А, называет «усиление конструкций из кладки и бетона», а СП 70.13330.2012, п. 9.17.2, описывает подготовку поверхности «перед усилением каменных конструкций». В проекте, актах скрытых работ и переписке с технадзором пишут «усиление», чтобы формулировки совпадали с нормативными.
С чем выходить к проектировщику и на объект

Уведомление о скрытых работах — не позднее чем за 3 рабочих дня; без освидетельствования следующий этап запрещён (СП 72.13330.2016, п. 19.3.5, стр. 43).
Перед тем как заказывать усиление фундамента торкретированием, подготовьте два списка: для встречи с проектировщиком до расчёта и для проверки на объекте до вскрытия первой захватки.
К проектировщику
- Отчёт обследования или фотофиксация дефектов с привязкой к осям: трещины, выветренный раствор, оголённая арматура, мокрые пятна. Осадочные трещины и перекосы проёмов отметьте отдельно, это признак проблемы основания.
- Тип и материал фундамента, глубина заложения и ширина подошвы по шурфу.
- Доступ: есть ли подвал, можно ли откопать фундамент снаружи, где проходят коммуникации.
- Данные по воде: уровень грунтовых вод, течи, анализ воды и грунта на агрессивность. По нему назначают класс среды XA, а по расчётной зимней температуре района назначают марку F.
На объект
- Проект усиления со схемой обоймы и порядком захваток. Соседние участки одновременно не вскрывают, чтобы фундамент сохранял опирание.
- Водоотлив смонтирован и проверен до вскрытия первой захватки.
- Откосы или крепь траншеи осмотрены, журнал осмотра заведён. Сопловщик и машинист установки договорились о сигналах.
- Установка и компрессор стоят на поверхности за пределами призмы обрушения, смесь идёт в траншею по материальному рукаву.
- График актов скрытых работ по этапам: основание, подготовка кладки, армирование, гидроизоляция. Даты уведомлений заказчику стоят в графике с запасом в 3 рабочих дня до каждого освидетельствования.
Модель установки определяют две величины: длина рукава от установки до дальней захватки и объём смеси на одну захватку. Как сопоставить их с классом установки и как подобрать торкрет-установку под стеснённый объект, описано в методике подбора. Если параметры траншеи уже известны, пришлите инженерам Торнадоторк длину подачи по горизонтали и вертикали, метод нанесения и объём захватки. Подберём установку под вашу схему работ.
Об авторе
Фёдоров Сергей Анатольевич, старший инженер ООО «ПК «Торнадо». 25 лет в торкретировании.
Подбирает торкрет-оборудование под задачи объекта и отвечает за эксплуатацию и сервис установок линейки АС. Среди его тем: ремонт и усиление бетонных конструкций, подготовка основания под торкрет, защита конструкций от коррозии и гидроизоляция торкретированием по СП 28.13330.2017, СП 70.13330.2012 и СП 72.13330.2016.
Торнадоторк производит торкрет-установки с 2007 года. Вопросы по статье можно задать через контакты на сайте tornadotork.ru.
Заполните информацию и мы вам перезвоним в рабочее время
